Xuân về trên công trường Nhiệt điện Sông Hậu 1
Bây giờ, khi đến công trường, ai cũng có thể thấy rõ một nhà máy nhiệt điện quy mô lớn đã thành hình bên bờ sông Hậu. Đó là kết quả mà Tập đoàn Dầu khí Việt Nam (PVN) cùng Ban Quản lý Dự án (QLDA), Tổng thầu LILAMA quyết liệt tháo gỡ nhiều khó khăn, vướng mắc, tăng tốc về đích.
Theo Trưởng ban QLDA Hồ Xuân Hiền, Ban QLDA và Tổng thầu - Tổng Công ty Lắp máy Việt Nam (LILAMA) đang tập trung huy động mọi nguồn lực con người, máy móc thiết bị để đẩy nhanh tiến độ. Thậm chí, dịp Tết Nguyên đán Kỷ Hợi 2019, mọi người vẫn chia ca làm việc bình thường với quyết tâm lấy lại phần tiến độ bị chậm. Năm 2018 là năm có nhiều khởi sắc đối với Dự án NMNĐ Sông Hậu 1.

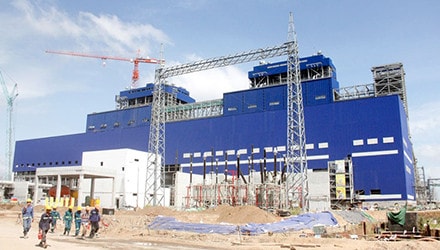

![]() Một nhà máy nhiệt điện quy mô hoành tráng đã bắt đầu thành hình rõ nét bên bờ sông Hậu |
Thứ nhất, nhờ sự quan tâm, chỉ đạo sát sao của các bộ, ngành, của lãnh đạo PVN, kế đến là nhờ Ban QLDA, Tổng thầu LILAMA quyết liệt triển khai những giải pháp thi công nên tiến độ dự án đã có những tín hiệu rất khả quan.
Cụ thể, tiến độ lũy kế của dự án đến cuối năm 2018 ước đạt 70%. Công tác thiết kế lò hơi và thiết bị phụ trợ, turbine máy phát và thiết bị phụ trợ hoàn thành theo kế hoạch. Công tác thi công xây dựng, kết cấu nhà máy chính đã đạt 90%. Chính vì thế, vào thời điểm này, khi đến công trường dự án, ai cũng có thể nhìn thấy một nhà máy nhiệt điện quy mô hoành tráng đã thành hình bên bờ sông Hậu.
NMNĐ Sông Hậu 1 thuộc Trung tâm Điện lực Sông Hậu có tổng công suất 1.200MW gồm 2 tổ máy; dự án có tổng mức đầu tư hơn 43.000 tỷ đồng, do PVN làm chủ đầu tư; Tổng Công ty Lắp máy Việt Nam (LILAMA) làm Tổng thầu EPC. Đây là một trong các dự án trọng điểm quốc gia thuộc Quy hoạch điện VII, đồng thời cũng là 1 trong 3 nhà máy nhiệt điện của Trung tâm Điện lực Sông Hậu với tổng công suất 5.200MW. Khi hoàn thành nhà máy sẽ cung cấp khoảng 7,8 tỷ kWh điện/năm. |
Ngoài ra, lũy kế công tác lắp đặt lò hơi số 1 đạt 90%, lò hơi số 2 đạt 85% khối lượng tổng thể; đã hoàn thành 75% khối lượng hạng mục sân phân phối 500kV… Theo đánh giá chung, trong năm 2018, Ban QLDA đã hoàn thành các nhiệm vụ trọng tâm theo kế hoạch đã được PVN phê duyệt. Tuy nhiên, tiến độ chung của dự án vẫn còn đang bị chậm so với yêu cầu, nguyên nhân chính là do công tác lựa chọn nhà thầu phụ cho hạng mục FGD (hệ thống khử lưu huỳnh) phức tạp và kéo dài, ảnh hưởng lớn đến mốc bàn giao Tổ máy số 1.
Nhìn lại giai đoạn cuối năm 2017 - đầu năm 2018, khi dự án đang trong “vòng xoáy” khó khăn, đã có ý kiến lo ngại về tương lai mờ mịt của dự án, không biết khi nào mới có thể hoàn thành? Trong đó, vướng mắc lớn nhất là cơ chế. Điển hình là việc hoàn thiện phương thức thanh toán và điều chỉnh giá hợp đồng cho phần phạm vi công việc trong nước kéo dài, đến thời điểm hiện nay vẫn chưa được phê duyệt. Do đó, trong thời gian qua, cả chủ đầu tư và tổng thầu chưa có cơ sở để hoàn tất thủ tục thanh toán chính thức cho khối lượng công việc đã hoàn thành, hiện chỉ tạm thanh toán để giải quyết khó khăn về vốn thi công… Ngoài ra, cho đến nay vẫn chưa giải ngân được nguồn vốn vay của dự án.
Có tham gia nhiều chuyến công tác của đoàn công tác PVN với Ban QLDA Sông Hậu 1 trong năm vừa qua, chúng tôi mới cảm nhận được sự quan tâm và quyết tâm của PVN đối với dự án. Còn nhớ, trong chuyến công tác do Tổng giám đốc PVN Nguyễn Vũ Trường Sơn dẫn đầu đoàn vào tháng 9.2018, Tổng giám đốc có phát biểu rằng, ông mong muốn đưa dự án về đích cuối cùng, biến NMNĐ Sông Hậu 1 trở thành dự án kiểu mẫu, điển hình trong việc PVN tháo gỡ khó khăn cho các dự án nhiệt điện. Cũng ngay trong buổi làm việc đó, Tổng giám đốc PVN đã trực tiếp làm việc với Ban QLDA để chỉ đạo, tháo gỡ những vướng mắc liên quan đến cơ chế, dòng tiền; điều động, bổ nhiệm bổ sung 2 Phó Trưởng ban QLDA để tăng cường hỗ trợ Ban QLDA giải quyết công việc… Sau những buổi làm việc như thế, kết quả đã thể hiện rõ ràng bằng những tín hiệu khởi sắc.
Tổng kết năm 2018, giá trị giải ngân, thực hiện đầu tư của dự án cơ bản đạt kế hoạch năm đã được duyệt. Ban QLDA đã phối hợp với Tổng thầu LILAMA, các nhà thầu phụ kịp thời tháo gỡ khó khăn, vướng mắc liên quan đến nghiệm thu, thanh toán, bảo đảm dòng tiền cho các nhà thầu thi công trên công trường. Đây cũng chính là một động lực quan trọng để đẩy nhanh tiến độ dự án.
“Với đà thuận lợi của năm 2018, bước sang năm 2019, Dự án NMNĐ Sông Hậu 1 được đánh giá sẽ có nhiều tiến triển khả quan. Tuy nhiên, mục tiêu tiến độ là một thử thách rất lớn đối với Ban QLDA. Chúng tôi đang tự đặt áp lực lên chính mình và sẽ quyết tâm hoàn thành như dự kiến” - ông Hiền cho biết.
