Xã hội

Lãnh đạo EVN kiểm tra các dự án tại Trung tâm Điện lực Quảng Trạch

Cao Linh 14/05/2025 06:11

Mới đây, tại tỉnh Quảng Bình, Chủ tịch HĐTV Tập đoàn Điện lực Việt Nam (EVN) Đặng Hoàng An đã có buổi làm việc, kiểm tra tiến độ thực hiện các dự án tại Trung tâm Điện lực Quảng Trạch gồm: Dự án cơ sở hạ tầng, Nhà máy Nhiệt điện Quảng Trạch I.

Hiện nay, thời tiết khu vực miền Trung nắng nóng gay gắt; tuy nhiên, các lực lượng tham gia dự án đã cố gắng "vượt nắng, thắng mưa", triển khai thi công các dự án. Tại cuộc họp của lãnh đạo EVN với các đơn vị tham gia thi công trên công trường, ông Đỗ Thành Tài, Phó Giám đốc Ban Quản lý dự án Điện 2 (EVNPMB2) báo cáo kết quả thi công tại các dự án.

Trong đó, Dự án cơ sở hạ tầng thuộc Trung tâm Điện lực Quảng Trạch, đối với phần các gói thầu phục vụ thi công hạng mục chính, bao gồm: Hệ thống điện thi công, xây dựng cổng hàng rào Nhà máy Nhiệt điện Quảng Trạch I, san gạt mặt bằng nhà máy, cải tạo nhà ở và nhà làm việc Ban Quản lý dự án, thi công kênh thoát nước hoàn trả… đã cơ bản hoàn thành, đáp ứng tiến độ yêu cầu.

Cùng với đó, trên công trường đã hoàn thành toàn bộ công tác thi công xây dựng bến nhập than, cầu dẫn; hoàn thành đắp đá đê chắn sóng. Khối lượng tổng thể phần xây dựng hạng mục cảng nhập than và đê chắn sóng đạt 86%; công tác chế tạo lắp đặt thiết bị bốc dỡ than (CSU) đạt 90%.

Hiện nay, các đơn vị thi công đang tập trung cao độ để hoàn thành lắp đặt chạy thử thiết bị bốc dỡ than và băng tải than trong tháng 9/2025 nhằm đồng bộ thiết bị với tiến độ Nhà máy Nhiệt điện Quảng Trạch I.

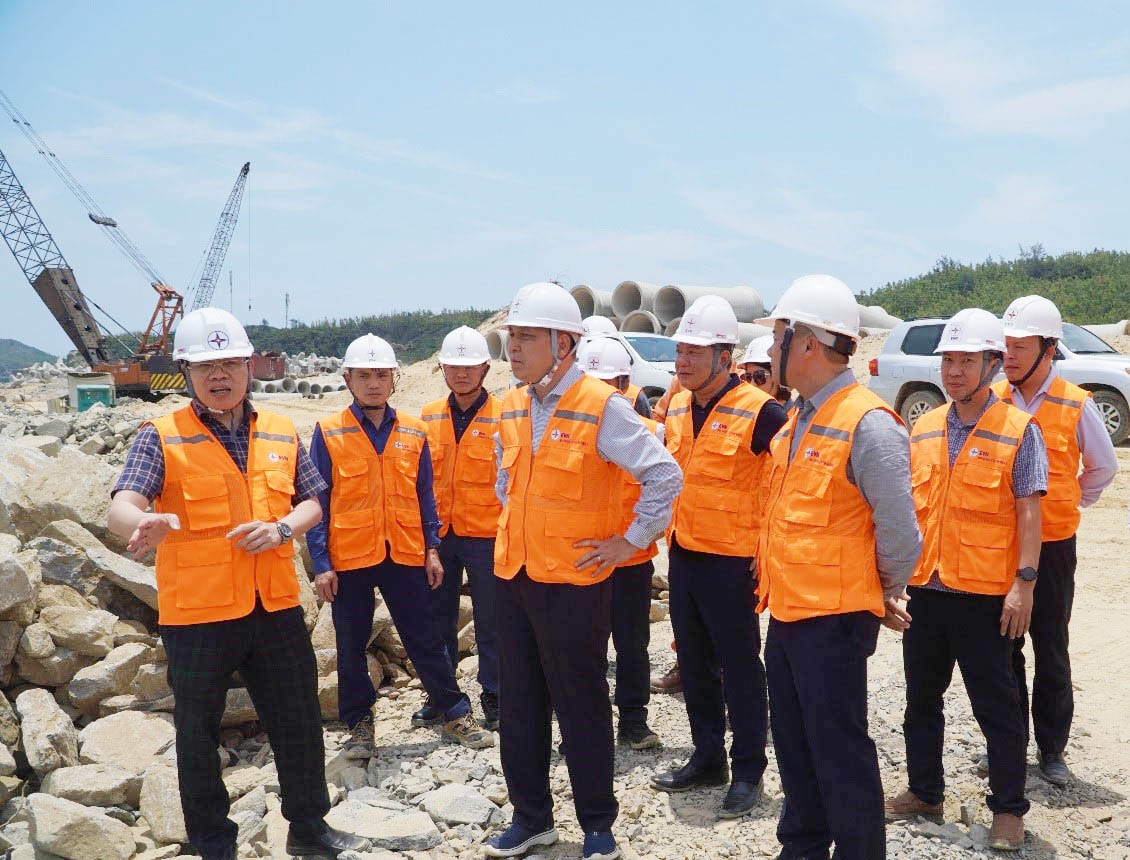

Lãnh đạo EVN kiểm tra công trường các dự án tại Trung tâm Điện lực Quảng Trạch. Ảnh: EVN

Đối với dự án Nhà máy Nhiệt điện Quảng Trạch I, tiến độ tổng thể dự án đã đạt 90,23%. Trong đó, công tác thiết kế đạt 99%; công tác mua sắm đạt 97,7%; thi công, lắp đặt đạt 74,7%... Các lực lượng thi công đã đóng điện xung kích máy biến áp chính ngày 29/4/2025.

Phó Giám đốc Ban Quản lý Dự án Điện 2 nhấn mạnh, mặc dù tiến độ công trường đang rất gấp với bộn bề công việc nhưng công tác an toàn lao động luôn được đặt lên hàng đầu. Dự án đã đánh giá rủi ro toàn diện tại công trường, từ đó, các biện pháp an toàn được triển khai linh hoạt và đồng bộ phù hợp với thực tế thi công.

Cụ thể, chủ đầu tư và nhà thầu đã tổ chức huấn luyện an toàn lao động cho 44.000 lượt người với 20 lĩnh vực đặc thù công việc cụ thể. Tính đến thời điểm hiện tại, dự án đã đạt hơn 13 triệu giờ công lao động an toàn và không để xảy ra sự cố môi trường.

Song song với đó, công tác tuyển dụng và đào tạo nguồn nhân lực được Ban Quản lý Dự án Điện 2 chú trọng nhằm đáp ứng tiến độ đốt dầu lần đầu tại dự án Nhà máy Nhiệt điện Quảng Trạch I vào tháng 8/2025 và hòa lưới lần đầu trước 2/9/2025 theo chỉ đạo của Thủ tướng Chính phủ.

Công trình Nhà máy Nhiệt điện Quảng Trạch I được khởi công từ tháng 12/2021, khi đi vào vận hành sẽ cung cấp điện cho hệ thống điện quốc gia, góp phần bảo đảm an ninh năng lượng và phát triển kinh tế - xã hội, tăng nguồn thu ngân sách cho tỉnh Quảng Bình, tạo việc làm cho Nhân dân trong khu vực.

Năm 2025, EVNPMB2 cử nhóm nhân sự chủ chốt đào tạo tại Nhà máy Nhiệt điện Vĩnh Tân 4 và tại công trường. Qua đó, từng bước xây dựng đội ngũ lao động giỏi chuyên môn, có kinh nghiệm sẵn sàng đáp ứng các công việc được giao. Dự án hiện còn gặp một số khó khăn trong triển khai hạng mục hệ thống xử lý nước, đường ống nước làm mát và ngập nước kênh; giải phóng mặt bằng... EVNPMB2 đã tập trung đôn đốc nhà thầu, đề ra các giải pháp nhằm tiếp tục đẩy nhanh tiến độ thi công.

Tại buổi làm việc, Chủ tịch HĐTV EVN Đặng Hoàng An ghi nhận EVNPMB2 cùng các đơn vị, nhà thầu đã thực hiện được khối lượng công việc đáng kể trong thời gian qua. Trong đó, nhiều hạng mục từng được xem là "đường găng" khó khăn, như kênh nhận nước và hệ thống đường ống nước làm mát đã cơ bản được tháo gỡ, tạo điều kiện cho thi công các công đoạn tiếp theo.

Tuy nhiên, Chủ tịch HĐTV EVN Đặng Hoàng An thẳng thắn chỉ rõ, tiến độ tổng thể dự án với các mốc quan trọng, như đóng điện ngược, thử áp lò hơi, đốt dầu lần đầu… hiện vẫn chưa đáp ứng so với kế hoạch.

Chủ tịch HĐTV EVN yêu cầu toàn công trường phải hành động quyết liệt, thay đổi cách làm, tối ưu tổ chức thi công và tuyệt đối không được trễ mốc hòa lưới tổ máy 1 vào trước ngày 2/9/2025. Các nhà thầu chính Mitshubishi, Hyundai, CC1, cùng với các nhà thầu phụ khẩn trương triển khai thi công 3 ca liên tục thay vì 2 ca như hiện nay, huy động đủ nhân lực và thiết bị theo ngày, theo tuần; đồng thời giải quyết dứt điểm các tồn tại và bàn giao các hạng mục phụ trợ đúng tiến độ cho nhà thầu EPC.

Song song với đó, các đơn vị cần tổ chức phân công trách nhiệm rõ ràng, bám sát từng hạng mục, từng mốc tiến độ cụ thể; đồng thời, tiếp tục đôn đốc hoàn thiện hồ sơ, thủ tục để sớm đủ điều kiện vận hành đồng bộ toàn dự án.

Tại cuộc họp, toàn bộ các đơn vị trên công trường đã thể hiện tinh thần quyết tâm cao, cam kết tập trung mọi nguồn lực, phối hợp chặt chẽ để phấn đấu hoàn thành hòa lưới tổ máy 1 trước ngày 2/9/2025, cũng như bảo đảm tiến độ toàn dự án Nhà máy Nhiệt điện Quảng Trạch 1.

    Nổi bật
        Mới nhất
        Lãnh đạo EVN kiểm tra các dự án tại Trung tâm Điện lực Quảng Trạch
        • Mặc định
        POWERED BY ONECMS - A PRODUCT OF NEKO
