Tăng tốc hoàn thành Dự án đường dây 500kV mạch 3

- Thứ Bảy, 20/04/2024, 09:03 - Chia sẻ

Các nhà thầu cần nỗ lực hơn thi công 3 ca, 4 kíp, tăng cường máy móc, phương tiện để đẩy nhanh tiến độ thi công, hoàn thành các Dự án 500kV mạch 3. Đó là ý kiến chỉ đạo của lãnh đạo Tập đoàn Điện lực Việt Nam (EVN) khi kiểm tra tiến độ Dự án đường dây 500kV mạch 3 từ Quảng Trạch (Quảng Bình) đến Phố Nối (Hưng Yên) và Dự án đường dây 500kV Nhà máy Nhiệt điện (NMNĐ) Nam Định I - Phố Nối.

Bảo đảm tiến độ cung cấp cột thép

Kiểm tra tiến độ cung cấp cột thép cho Dự án đường dây 500kV mạch 3 từ Quảng Trạch (Quảng Bình) đến Phố Nối (Hưng Yên) mới đây, Chủ tịch HĐTV EVN Đặng Hoàng An yêu cầu, muộn nhất ngày 15.5.2024, cột thép cuối cùng phải đưa đến vị trí móng Dự án đường dây 500kV mạch 3.

Tại buổi làm việc, đại diện các đơn vị đã báo cáo tiến độ, phương án sản xuất và những khó khăn, thách thức trong hoạt động sản xuất, huy động nguồn lực tài chính… Dù vậy, xác định tính chất cấp bách, quan trọng của dự án, các đơn vị đã và đang dồn toàn lực, nỗ lực tối đa để cung cấp cột thép cho các dự án.

Chủ tịch HĐTV EVN Đặng Hoàng An và đoàn công tác đã lắng nghe những khó khăn, vướng mắc của các đơn vị; đồng thời nhấn mạnh tính chất cấp bách và tầm quan trọng của Dự án đường dây 500kV mạch 3 từ Quảng Trạch đến Phố Nối, khi có ý nghĩa quan trọng bảo đảm cung cấp điện cho miền Bắc.

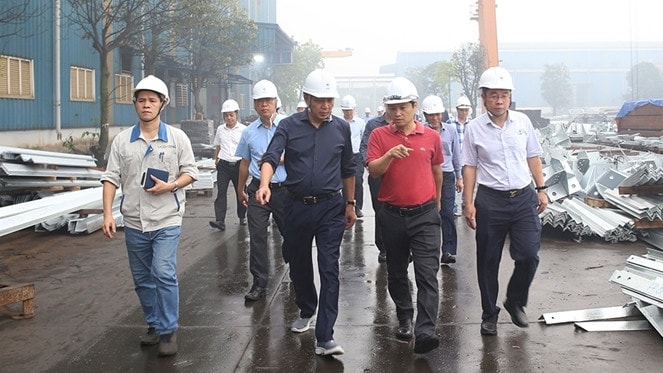

Lãnh đạo EVN kiểm tra tiến độ cung cấp cột thép cho Dự án đường dây 500kV mạch 3 từ Quảng Trạch (Quảng Bình) đến Phố Nối (Hưng Yên). Ảnh: EVN
Lãnh đạo EVN kiểm tra tiến độ cung cấp cột thép cho Dự án đường dây 500kV mạch 3 từ Quảng Trạch (Quảng Bình) đến Phố Nối (Hưng Yên). Ảnh: EVN

Dự án phải hoàn thành trong tháng 6.2024 theo chỉ đạo của Thủ tướng Chính phủ; tuy nhiên, hiện nay nhiều vị trí móng đã hoàn thành nhưng phải chờ cột thép. Vì vậy, Chủ tịch HĐTV EVN Đặng Hoàng An yêu cầu, các đơn vị cung cấp cột thép bằng mọi giải pháp phải tăng tốc tiến độ sản xuất. Trong đó, tăng cường nhân lực, máy móc cho sản xuất, bảo đảm cung cấp cột thép muộn nhất đến ngày 15.5.2024, lô hàng cuối cùng phải đến công trường để đơn vị tiến hành lắp dựng cột.

Chủ tịch HĐTV EVN Đặng Hoàng An cũng yêu cầu, Tổng công ty Truyền tải điện Quốc gia, Ban Quản lý dự án các công trình điện miền Bắc và miền Trung cử cán bộ bám sát tiến độ sản xuất tại các nhà máy, kịp thời báo cáo Tổng công ty nếu có vấn đề phát sinh hoặc nguy cơ chậm tiến độ của các nhà thầu; để tổng công ty, tập đoàn có phương án tháo gỡ kịp thời.

Đẩy nhanh tiến độ vị trí móng cọc trước 30.4

Chủ tịch HĐTV EVN Đặng Hoàng An và đoàn công tác cũng vừa đi kiểm tra tiến độ thi công vị trí móng cọc Dự án đường dây 500kV NMNĐ Nam Định I - Thanh Hóa và NMNĐ Nam Định I - Phố Nối.

Đến nay, Dự án đường dây 500kV NMNĐ Nam Định I - Thanh Hóa đã hoàn thành 153/180 vị trí móng, hoàn thành lắp dựng 45 vị trí cột và đang lắp dựng 36 vị trí cột. Đoàn công tác đã kiểm tra vị trí 59 thuộc tỉnh Thanh Hóa và vị trí 23, 25 thuộc tỉnh Nam Định về công tác san lấp mặt bằng để thực hiện ép cọc, tiến độ ép cọc đại trà và tiến độ bàn giao cột thép từ nhà máy tới công trường.

Dự án đường dây 500kV NMNĐ Nam Định I - Phố Nối đã hoàn thành 203/334 vị trí móng, hoàn thành lắp dựng 51 vị trí cột và đang lắp dựng 20 vị trí cột. Đoàn công tác đã kiểm tra các vị trí 119 thuộc tỉnh Nam Định và vị trí 120, 214, 215, trên địa bàn tỉnh Thái Bình; hiện tại, các vị trí đều cơ bản hoàn thành ép cọc đại trà, đang thực hiện công tác đào móng trụ, đổ bê tông lót đế, tiến độ cấp cột thép dự kiến sẽ đầy đủ vào ngày 22.4.2024.

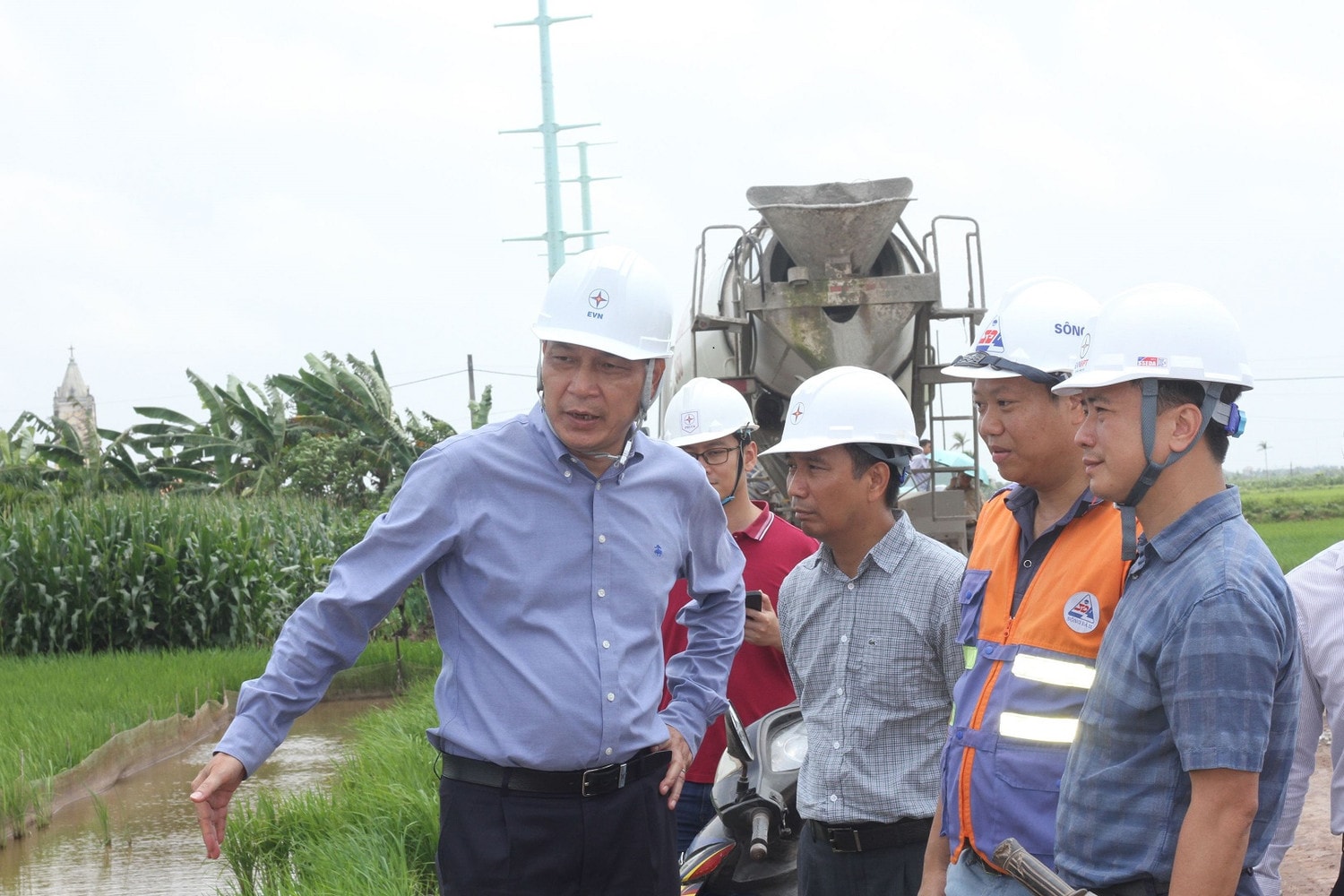

Lãnh đạo EVN kiểm tra tiến độ thi công Dự án đường dây 500kV Nhà máy Nhiệt điện Nam Định I -  Thanh Hóa và Nhà máy Nhiệt điện Nam Định I - Phố Nối	Ảnh: EVN
Lãnh đạo EVN kiểm tra tiến độ thi công Dự án đường dây 500kV Nhà máy Nhiệt điện Nam Định I - Thanh Hóa và Nhà máy Nhiệt điện Nam Định I - Phố Nối Ảnh: EVN

Báo cáo trước Chủ tịch HĐTV EVN Đặng Hoàng An và đoàn công tác, các nhà thầu thi công đều thể hiện quyết tâm cao độ với việc bảo đảm tiến độ hoàn thành ép cọc đại trà; tuy nhiên, đơn vị thi công cũng trình bày một số khó khăn, vướng mắc như nhiều khu vực hố móng có địa chất yếu, sụt lún, tình trạng máy móc hỏng hóc cần thời gian để sửa chữa, khắc phục, dẫn đến ảnh hưởng tiến độ chung.

Chủ tịch HĐTV EVN Đặng Hoàng An ghi nhận sự cố gắng của các đơn vị thi công khi đã cơ bản làm tốt công tác triển khai ép cọc đại trà, bảo đảm nhân lực máy móc thi công được tăng cường theo yêu cầu của chủ đầu tư. Tiến độ hoàn thành vị trí móng theo chỉ đạo của Thủ tướng Chính phủ xong trước ngày 30.4.2024, vì vậy, các đơn vị thi công cần tập trung cao độ, tăng tốc thi công, làm ngày làm đêm để đáp ứng được mục tiêu tiến độ.

Đối với cung đoạn NMNĐ Nam Định I - Phố Nối, lãnh đạo EVN nhấn mạnh, đây là đoạn tuyến thi công khó khăn, đặc biệt là các vị trí móng cọc; vì vậy, các nhà thầu thi công xây lắp cần tập trung ưu tiên nguồn lực, huy động máy móc, nhân lực tổ chức ép cọc để phấn đấu hoàn thành dự án theo chỉ đạo điều hành của chủ đầu tư. Cùng với đó, sẵn sàng tổ đội để dựng cột sau khi cột thép được đưa đến công trường.

Chủ tịch HĐTV EVN yêu cầu các đơn vị điện lực đốc thúc, phối hợp với nhà thầu tăng tốc độ thi công lên tối đa, làm ngày đêm, 3 ca 4 kíp, điều chuyển và thay thế ngay thiết bị máy móc hỏng hóc; dành nguồn lực để thanh quyết toán cho các nhà thầu, tạo động lực cho các nhà thầu thi công, hướng tới mục tiêu hoàn thành các vị trí móng trước ngày 30.4.2024.

Dương Cầm
#
