Bài 1:

TP. Hồ Chí Minh: Hàng loạt sai phạm trong đấu thầu mua sắm thiết bị tại Quận 1 liên quan Công ty AIC

Thanh tra UBND quận 1 đã chỉ ra hàng loạt sai phạm liên quan đến Công ty Cổ phần tiến bộ Quốc tế (AIC) trong việc đấu thầu mua sắm trang thiết bị.

Sử dụng chứng thư thẩm định giá thiếu khách quan

Hàng loạt sai sót trong đấu thầu mua sắm trang thiết bị liên quan đến Công ty AIC -0
Mô hình trạm xử lý nước thải bệnh viện tại một bệnh viện ở TP. Hồ Chí Minh mà Công ty AIC từng trúng thầu

UBND quận 1 (TP. Hồ Chí Minh) vừa ban hành kết luận kiểm tra số 36/KL-UBND về việc thực hiện các gói thầu, dự án trên địa bàn quận 1 liên quan đến Công ty Cổ phần tiến bộ Quốc tế (AIC) và các đơn vị thành viên do các cơ quan, đơn vị thuộc UBND quận 1 được giao làm chủ đầu tư. Giai đoạn kiểm tra từ năm 2011 - 2022.

Theo kết luận, đối với các công trình lắp mới hệ thống xử lý nước thải do Ban Quản lý dự án đầu tư xây dựng quận 1 (Ban QLDA) làm chủ đầu tư, trong quá trình thực hiện lắp đặt 13 trạm xử lý nước thải tại 10 phường, Bệnh viện quận 1, Khoa tham vấn sức khỏe cộng đồng và phòng khám lao - Trung tâm y tế dự phòng quận do Công ty AIC (11 gói thầu) và Liên doanh môi trường Việt - Bền (2 gói thầu) thực hiện.

Qua kiểm tra nhận thấy, các công trình trên đáp ứng yêu cầu, đảm bảo mục tiêu đầu tư. Tuy nhiên trong quá trình thực hiện dự án, Ban QLDA, Phòng Tài chính - kế hoạch đã thực hiện trình tự thủ tục thẩm định phê duyệt báo cáo kỹ thuật, dự toán, kế hoạch đấu thầu, ký hợp đồng và nghiệm thu có thiếu sót, chưa đảm bảo chặt chẽ, đúng quy định.

Cụ thể, công trình lắp mới hệ thống xử lý nước thải trạm y tế phường Bến Nghé, Bến Thành, Tân Định, Nguyễn Cư Trinh, Đa Kao, Cô Giang, Cầu Kho, Cầu Ông Lãnh, phòng khám lao - Trung tâm Y tế dự phòng, chi phí gói thầu 350 triệu đồng/trạm. Kết quả kiểm tra cho thấy việc lập và phê duyệt dự toán chi phí phần lắp đặt thiết bị, công nghệ hệ thống xử lý nước thải trạm y tế 9 công trình trên là chưa đảm bảo cơ sở pháp lý.

Tại công trình lắp mới hệ thống xử lý nước thải trạm y tế phường Phạm Ngũ Lão, phường Nguyễn Thái Bình, chi phí gói thầu hơn 288 triệu đồng, qua rà soát hồ sơ do Ban QLDA cung cấp ghi nhận không có hồ sơ thể hiện cơ sở để phê duyệt chi phí thiết bị hơn 288 triệu đồng.

Tại công trình lắp mới hệ thống xử lý nước thải trạm y tế Bệnh viện quận 1 trị giá hơn 1,3 tỷ đồng và công trình lắp mới hệ thống xử lý nước thải khoa tham vấn hỗ trợ cộng đồng, trị giá 650 triệu đồng, kết quả kiểm tra cho thấy Công ty AIC sử dụng chứng thư thẩm định giá chưa đảm bảo tính độc lập, khách quan. Chứng thư này do Công ty AIC tự thuê đơn vị tư vấn thẩm định giá thực hiện cho sản phẩm của mình.

Lãng phí thiết bị giáo dục

Hàng loạt sai sót trong đấu thầu mua sắm trang thiết bị liên quan đến Công ty AIC -0

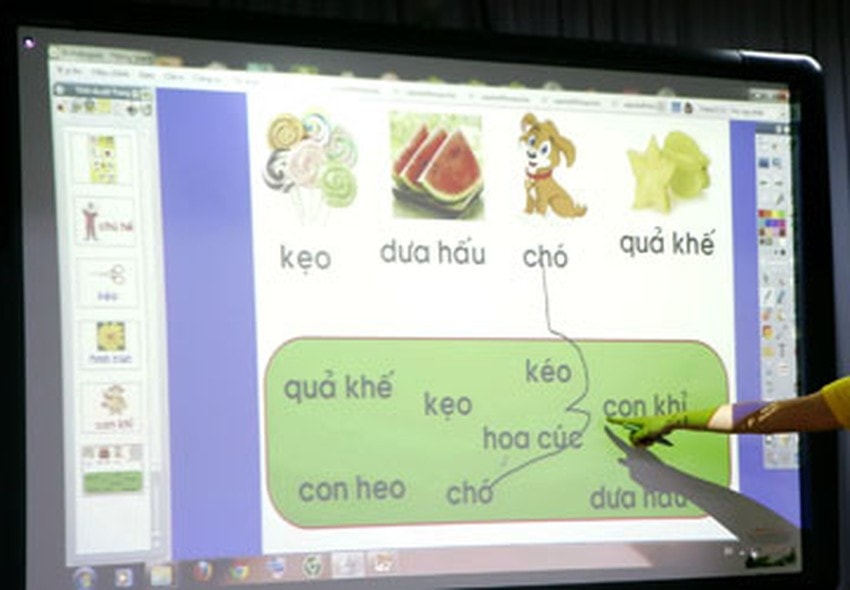

Bảng tương tác thông minh mà Công ty AIC từng cung cấp cho các trường học tại TP. Hồ Chí Minh

Kết luận kiểm tra nêu rõ, đối với gói thầu mua sắm trang thiết bị thực hiện đề án “Phổ cập và nâng cao năng lực sử dụng tiếng Anh cho học sinh phổ thông và chuyên nghiệp thành phố” và đề án “Phổ cập mầm non cho trẻ 5 tuổi”, tổng giá trị 2 gói thầu hơn 12 tỷ đồng (50% vốn ngân sách và 50% vốn xã hội hóa), trong quá trình lựa chọn nhà thầu có một số nội dung Phòng Giáo dục và Đào tạo (Phòng GD&ĐT) quận thực hiện chưa đầy đủ, chưa đảm bảo theo quy định pháp luật.

Kết quả kiểm tra, xác minh cho thấy theo hồ sơ 2 gói thầu mua sắm thể hiện việc UBND quận chấp thuận giao Phòng GD&ĐT làm chủ đầu tư và giao dự toán ngân sách để thực hiện bằng hình thức công văn (công văn số 2283/UBND-TCKH ngày 27.9.2013 của UBND quận 1).

Cả 2 gói thầu không thực hiện thông báo kết quả mua sắm. Tại gói thầu số 2 (mua sắm trang thiết bị thực hiện đề án phổ cập và nâng cao năng lực sử dụng tiếng Anh…dành cho các trường THCS và THPT) ghi nhận không có hồ sơ đề xuất của nhà thầu.

Bên cạnh đó, việc triển khai thực hiện 2 gói thầu theo quy định của pháp luật về đấu thầu cũng có nhiều nội dung chưa đảm bảo quy định về đấu thầu.

Cụ thể, Phòng GD&ĐT quận có xây dựng kế hoạch lựa chọn nhà thầu nhưng không trình cơ quan có thẩm quyền phê duyệt theo quy định tại Điều 10 Thông tư số 68/2012/TT-BTC ngày 26.4.2012 của Bộ Tài chính.

Tại gói thầu số 2, Phòng GD&ĐT không xây dựng kế hoạch lựa chọn nhà thầu và trình cơ quan có thẩm quyền phê duyệt theo quy định tại Chương III, thông tư 68/2012 của Bộ Tài chính.

Đoàn kiểm tra đã kiểm tra ngẫu gói thầu mua sắm trang thiết bị giáo dục tại 12 trường. Tại mỗi trường được trang bị 24 bộ (2 bộ/trường) gồm: bảng tương tác thông minh có chân đế, microphone, thiết bị kiểm tra đánh giá, máy chiếu vật thể, máy chiếu cự ly gần, máy tính xách tay.

Kết quả kiểm tra cho thấy có 1 thiết bị (máy chiếu cự ly gần) không đúng model (tại trường Mầm non Hoa Lư) và 1 thiết bị (máy chiếu vật thể) không đúng model, xuất xứ tại Trường tiểu học Hòa Bình.

Hiện có nhiều thiết bị hiện tại các trường không còn sử dụng, thiết bị cũ hoặc hư hỏng do đã qua thời gian dài không sử dụng; một số trường không còn thiết bị.

Về bàn giao và nghiệm thu thiết bị, theo danh mục hồ sơ, tài liệu do Phòng GD&ĐT cung cấp ghi nhận không có hồ sơ, tài liệu thể hiện các giấy tờ chứng nhận xuất xứ và chất lượng (CO, CQ)

Về công tác nhân sự tham gia tổ tư vấn mua sắm cũng có nhiều sai sót như thành viên tổ tư vấn không có chuyên môn, nghiệp vụ, chứng chỉ về đấu thầu.

* Báo Đại biểu Nhân dân sẽ tiếp tục giám sát và thông tin kết quả thực thi pháp luật của các cơ quan liên quan đến bạn đọc và cử tri cả nước.

Kiểm tra - Giám sát

Yêu cầu Trưởng Ban Quản lý các KCN tỉnh Bắc Giang nghiêm túc rút kinh nghiệm trước các thiếu sót, sai phạm
Phòng chống tham nhũng

Yêu cầu Trưởng Ban Quản lý các KCN tỉnh Bắc Giang nghiêm túc rút kinh nghiệm trước các thiếu sót, sai phạm

Thanh tra tỉnh Bắc Giang vừa có kết luận thanh tra về trách nhiệm trong việc thực hiện chức trách, nhiệm vụ được giao đối với Trưởng Ban Quản lý các Khu công nghiệp tỉnh Bắc Giang, giai đoạn 2021-2023 (KLTT). Theo đó, Trưởng Ban Quản lý các KCN tỉnh Bắc Giang phải nghiêm túc rút kinh nghiệm trước các thiếu sót, sai phạm.

Nhiều gói thầu mua nhu yếu phẩm tại Cơ sở Cai nghiện ma túy Phú Văn tỷ lệ tiết kiệm rất thấp, vi phạm khi đăng tải thông tin
Phòng chống tham nhũng

Nhiều gói thầu mua nhu yếu phẩm tại Cơ sở Cai nghiện ma túy Phú Văn tỷ lệ tiết kiệm rất thấp, vi phạm khi đăng tải thông tin

Nhiều gói thầu cung cấp nhu yếu phẩm tại Cơ sở Cai nghiện ma túy Phú Văn có giá trúng thầu nhiều tỷ đồng nhưng tỷ lệ tiết kiệm rất thấp. Đáng chú ý đơn vị còn vi phạm khi đăng tải thông tin trên hệ thống mạng đấu thầu Quốc gia chưa đúng quy định.

TP. Hồ Chí Minh: Nhiều thiếu sót trong chấp hành quy định pháp luật về lao động tại 2 doanh nghiệp nước sạch ở TP. Thủ Đức
Phòng chống tham nhũng

TP. Hồ Chí Minh: Nhiều thiếu sót trong chấp hành quy định pháp luật về lao động tại 2 doanh nghiệp nước sạch ở TP. Thủ Đức

Thanh tra Bộ Lao động, Thương binh và Xã hội chỉ ra hàng loạt thiếu sót, vi phạm của Công ty Cổ phần B.O.O nước Thủ Đức và Công ty Cổ phần Đầu tư và kinh doanh nước sạch Sài Gòn trong thực hiện các quy định của pháp luật về lao động.

Bài 1: Ban Quản lý các Khu công nghiệp tỉnh Bắc Giang buông lỏng quản lý trước hàng loạt dự án chậm tiến độ, xây dựng không phép
Kiểm tra - Giám sát

Bài 1: Ban Quản lý các Khu công nghiệp tỉnh Bắc Giang buông lỏng quản lý trước hàng loạt dự án chậm tiến độ, xây dựng không phép

Thanh tra tỉnh Bắc Giang vừa có kết luận thanh tra về trách nhiệm trong việc thực hiện chức trách, nhiệm vụ được giao đối với Trưởng Ban Quản lý các Khu công nghiệp tỉnh Bắc Giang, giai đoạn 2021-2023 (KLTT). Hàng loạt sai phạm, thiếu sót đã được chỉ rõ.

Vì sao Công ty Logistics Phước Thuận đổ 124.000m3 chất nạo vét để san lấp dự án đang vướng nhiều vi phạm?
Phòng chống tham nhũng

Vì sao Công ty Logistics Phước Thuận đổ 124.000m3 chất nạo vét để san lấp dự án đang vướng nhiều vi phạm?

Dự án bãi container và dịch vụ cảng của Công ty Lưu Nguyên Cái Mép đang tồn tại nhiều vi phạm, hết hạn gia hạn sử dụng đất từ tháng 10.2020 nhưng vẫn được chấp thuận làm địa điểm tiếp nhận chất nạo vét từ Công ty Logistics Phước Thuận để san lấp.

Bà Rịa – Vũng Tàu: Công ty Logistics Phước Thuận sẽ đổ khoảng 124.000m3 chất nạo vét để san lấp dự án hay chỉ tập kết trên bờ?
Phòng chống tham nhũng

Bà Rịa – Vũng Tàu: Công ty Logistics Phước Thuận sẽ đổ khoảng 124.000m3 chất nạo vét để san lấp dự án hay chỉ tập kết trên bờ?

Công ty Cổ phần Cảng dịch vụ Logistics Phước Thuận sẽ đổ khoảng 124.000m3 chất nạo vét tại khu đất Dự án bãi container và dịch vụ cảng của Công ty Cổ phần Dịch vụ cảng Lưu Nguyên Cái Mép ở phường Phước Hòa, thị xã Phú Mỹ, Bà Rịa – Vũng Tàu.

Làm chủ đầu tư nhiều cụm công nghiệp, khu dân cư nhưng Công ty CP xây dựng 179 có doanh thu sụt giảm mạnh, lỗ luỹ kế hàng tỷ đồng, bị cưỡng chế nợ thuế
Kiểm tra - Giám sát

Làm chủ đầu tư nhiều cụm công nghiệp, khu dân cư nhưng Công ty CP xây dựng 179 có doanh thu sụt giảm mạnh, lỗ luỹ kế hàng tỷ đồng, bị cưỡng chế nợ thuế

Những con số doanh thu và lợi nhuận cho thấy hoạt động kinh doanh của Xây dựng 179 trong những năm gần đây vô cùng ảm đạm. Tính đến thời điểm cuối năm 2023 vừa qua, doanh nghiệp đang lỗ luỹ kế hơn 6 tỷ đồng.

Nhiều thiếu sót, vi phạm trong quản lý, sử dụng vốn và tài sản tại Công ty Công ích Quận 12, TP. Hồ Chí Minh
Phòng chống tham nhũng

Nhiều thiếu sót, vi phạm trong quản lý, sử dụng vốn và tài sản tại Công ty Công ích Quận 12, TP. Hồ Chí Minh

Thanh tra TP. Hồ Chí Minh xác định, Công ty TNHH MTV Dịch vụ Công ích Quận 12 chưa giải quyết xong khoản nợ phải trả hơn 2,6 tỷ đồng, nợ phải thu hơn 2,1 tỷ đồng tồn đọng từ nhiều năm qua, quản lý, sử dụng, cho thuê nhà đất chưa đúng quy định, chỉ đạo của cấp trên.

Đơn vị tư vấn khảo sát “chớp nhoáng”, nguy cơ lãng phí ngân sách tại các dự án hàng chục tỷ đồng
Phòng chống tham nhũng

Đơn vị tư vấn khảo sát “chớp nhoáng”, nguy cơ lãng phí ngân sách tại các dự án hàng chục tỷ đồng

Nhiều dự án tại huyện Cần Giờ có tổng vốn "rót" vào hàng chục tỷ đồng từ ngân sách do Ban Ban Quản lý dự án Cần Giờ làm chủ đầu tư; tuy nhiên, đơn vị tư vấn lập hồ sơ mời thầu lại làm việc "chớp nhoáng", một số dự án hiện phải tạm dừng… nguy cơ gây lãng phí ngân sách nhà nước.

Lộ dấu hiệu gian lận trong đấu thầu của Công ty Cổ phần Xây dựng Vận tải Đầu tư Kinh doanh nhà Hải Đăng
Kiểm tra - Giám sát

Lộ dấu hiệu gian lận trong đấu thầu của Công ty Cổ phần Xây dựng Vận tải Đầu tư Kinh doanh nhà Hải Đăng

Công ty Cổ phần Xây dựng Vận tải Đầu tư Kinh doanh nhà Hải Đăng lộ rõ nhiều dấu hiệu gian dối trong hồ sơ dự thầu và đã trúng thầu gói thầu xây lắp tại một dự án do Ban Quản lý dự án Cần Giờ làm chủ đầu tư nên Thanh tra TP. Hồ Chí Minh kiến nghị chuyển hồ sơ sang cơ quan công an tiếp tục điều tra.

Quyết toán thừa hơn 180 triệu đồng tại hai công trình nạo vét kênh, sông tại Long An
Kiểm tra - Giám sát

Quyết toán thừa hơn 180 triệu đồng tại hai công trình nạo vét kênh, sông tại Long An

Thanh tra tỉnh Long An xác định, 2 công trình do Ban Quản lý dự án Nông nghiệp và Trung tâm Quản lý khai thác công trình thủy lợi (thuộc Sở Nông nghiệp và Phát triển nông thôn) được giao làm chủ đầu tư đã quyết toán thừa cho nhà thầu thi công hơn 180 triệu đồng. Đáng chú ý, đơn vị thi công cũng là nhà thầu “quen mặt”.
