Nhiều thiếu sót trong thực hiện pháp luật về phòng, chống tham nhũng tại Sở Giao thông vận tải TP. Hồ Chí Minh

Thanh tra TP. Hồ Chí Minh đã chỉ ra nhiều thiếu sót trong việc thực hiện các quy định của pháp luật về phòng, chống tham nhũng tại Sở Giao thông vận tải TP. Hồ Chí Minh.

Thanh tra TP. Hồ Chí Minh vừa có văn bản (số 76/TB-TTTP-P7) thông báo kết luận thanh tra (KLTT) về Thanh tra trách nhiệm thủ trưởng trong việc thực hiện các quy định của pháp luật về phòng, chống tham nhũng tại Sở Giao thông vận tải (GTVT) TP. Hồ Chí Minh. Thời kỳ thanh tra năm 2020-2021.

9 phòng, ban thiếu sót

Nhiều thiếu sót trong thực hiện pháp luật về phòng, chống tham nhũng tại Sở GTVT TP. Hồ Chí Minh -0

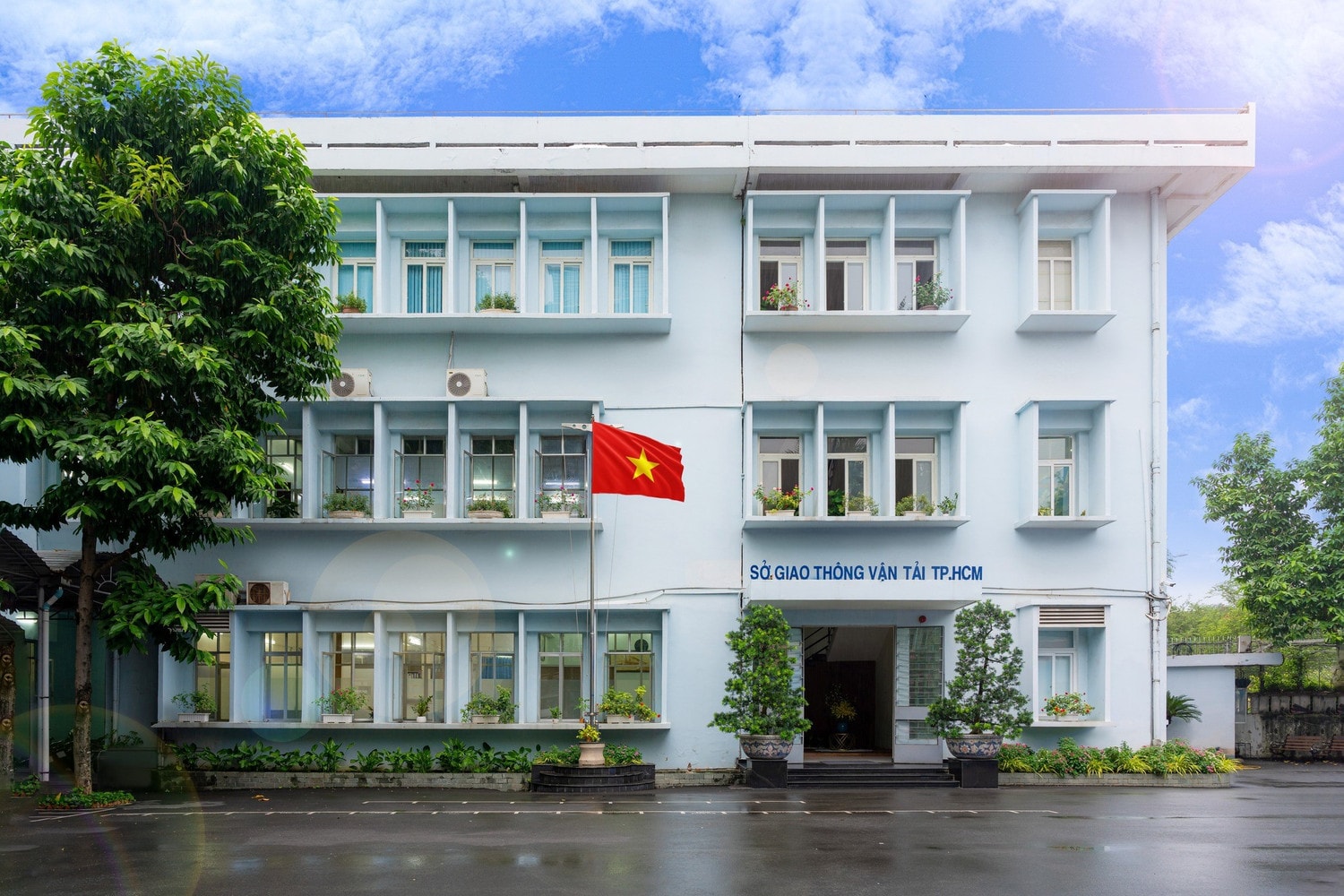

Sở Giao thông vận tải TP. Hồ Chí Minh

Theo thông báo KLTT, năm 2020, 2021 và 9 tháng đầu năm 2022, Sở GTVT TP. Hồ Chí Minh và các phòng ban, đơn vị trực thuộc chưa tổ chức thực hiện hoặc có thực hiện nhưng chưa đầy đủ, chưa đúng một số quy định của pháp luật về phòng, chống tham nhũng.

Cụ thể, 9 phòng, ban của Sở chưa triển khai thực hiện việc đổi vị trí công tác đối với công chức tại cơ quan Sở các năm 2020, 2021, 2022 và cả các năm trước kể từ khi Luật Phòng, chống tham nhũng năm 2018 có hiệu lực; 5 đơn vị sự nghiệp trực thuộc Sở cũng chưa thực hiện chuyển đổi vị trí công tác đối với viên chức.

Về việc quản lý, sử dụng mặt bằng, nhà, đất, thông báo KLTT nêu: 3 mặt bằng Sở đang bỏ trống, không sử dụng cần phải xây dựng phương án để đưa vào khai thác, sử dụng; 11 mặt bằng Sở đã đưa vào phương án sắp xếp, xử lý trình cơ quan có thẩm quyền nhưng chưa được cấp có thẩm quyền phê duyệt phương án xử lý.

Theo thông báo KLTT Sở và các đơn vị trực thuộc không thực hiện công khai đầy đủ tình hình tài chính, ngân sách và tình hình thực hiện dự toán ngân sách Nhà nước hàng quý, 6 tháng. Điều này là không đúng theo quy định của Thông tư số 61/2017/TT-BTC ngày 15.6.2017 của Bộ Tài chính.

Việc thực hiện nhiệm vụ thu ngân sách Nhà nước (thu phí, lệ phí) và thu sự nghiệp, dịch vụ trong năm 2020, 2021 không đạt so với kế hoạch năm được giao. Năm 2020 số thực thu phí, lệ phí chỉ đạt hơn 433/539 tỷ đồng, chỉ đạt 80,35%; Năm 2021: 318/457 tỷ đồng, chỉ đạt 69,49%...

Hàng nghìn quyết định xử phạt hành chính chưa thực hiện

Nhiều thiếu sót trong thực hiện pháp luật về phòng, chống tham nhũng tại Sở GTVT TP. Hồ Chí Minh -0

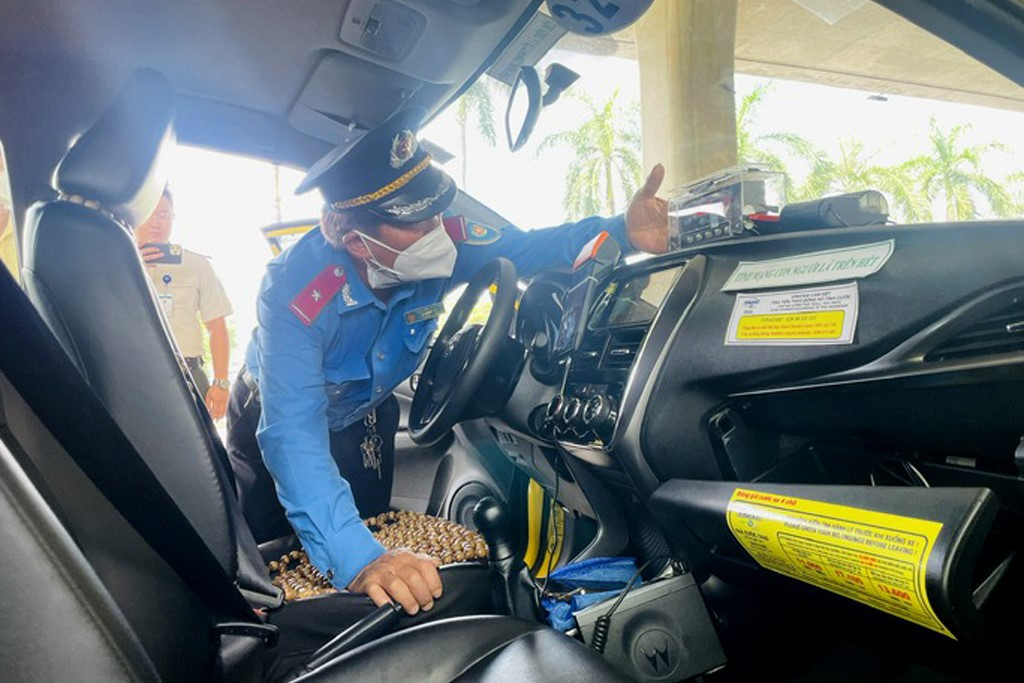

Thanh tra Sở kiểm tra đồng hồ cước một hãng taxi tại ga quốc tế sân bay Tân Sơn Nhất

Theo thông báo KLTT, đến ngày 30.9.2022, số quyết định xử lý vi phạm hành chính thuộc thẩm quyền của Chánh Thanh tra Sở vẫn còn 2.258/17.916 (tỷ lệ 13%) quyết định xử phạt chưa thực hiện, với số tiền chưa thu được để nộp ngân sách là hơn 22/96 tỷ đồng (tỷ lệ 23%); Số quyết định xử lý vi phạm hành chính do Thanh tra Sở tham mưu UBND TP. Hồ Chí Minh ban hành là 53/79 quyết định xử phạt (các quyết định thuộc năm 2022) chưa thực hiện với số tiền chưa thu được để nộp ngân sách là hơn 5 tỷ đồng (tỷ lệ 63%).

Đoàn thanh tra tiến hành kiểm tra ngẫu nhiên 275 hồ sơ xử lý vi phạm hành chính ghi nhận một số hạn chế, thiếu sót như: chưa thực hiện đánh bút lục, lưu trữ theo quy định tại Điều 57 Luật Xử lý vi phạm hành chính; Gửi quyết định xử phạt cho cá nhân, tổ chức không đúng thời gian quy định; Lập biên bản vi phạm hành chính và ban hành quyết định xử phạt không ghi đầy đủ thông tin theo mẫu đã ban hành tại Nghị định số 97/2017/NĐ-CP và Nghị định số 118/2021/NĐ-CP của Chính phủ; Tạm giữ giấy phép thi công nhưng không có biên bản tạm giữ và quyết định tạm giữ…

Từ những sai sót được phát hiện qua thanh tra, Chánh Thanh tra TP. Hồ Chí Minh kiến nghị Chủ tịch UBND TP. Hồ Chí Minh chỉ đạo: Giám đốc Sở GTVT chỉ đạo, chấn chỉnh thực hiện việc công khai, minh bạch, dân chủ, tạo điều kiện thuận lợi cho việc giám sát tập thể và của cán bộ, công chức, viên chức nhằm nâng hiệu quả công tác, phòng ngừa tham nhũng.

Nghiêm túc triển khai thực hiện việc chuyển đổi vị trí công tác đối với các trường hợp đã đủ điều kiện chuyển đổi tại các phòng, ban và đơn vị.

Xây dựng phương án sử dụng hiệu quản, phù hợp quy định, báo cáo trình UBND TP. Hồ Chí Minh xem xét đối với 3 mặt bằng nhà đất không sử dụng.

Xây dựng kế hoạch nâng cao chất lượng, hiệu quả công tác xử lý vi phạm hành chính, khắc phục tình trạng chậm thực hiện quyết định xử phạt; Thực hiện các biện pháp cần thiết để thực hiện nghiêm túc đối với 2.258 quyết định xử phạt thuộc thẩm quyền của Chánh Thanh tra Sở chưa thực hiện với số tiền hơn 22 tỷ đồng. Bên cạnh đó là 53 quyết định xử phạt thuộc thẩm quyền của UBND TP. Hồ Chí Minh với số tiền hơn 5 tỷ đồng.

*Báo Đại biểu Nhân dân tiếp tục giám sát và thông tin kết quả thực thi pháp luật của các đơn vị liên quan đến bạn đọc và cử tri cả nước.

Kiểm tra - Giám sát

Yêu cầu Trưởng Ban Quản lý các KCN tỉnh Bắc Giang nghiêm túc rút kinh nghiệm trước các thiếu sót, sai phạm
Phòng chống tham nhũng

Yêu cầu Trưởng Ban Quản lý các KCN tỉnh Bắc Giang nghiêm túc rút kinh nghiệm trước các thiếu sót, sai phạm

Thanh tra tỉnh Bắc Giang vừa có kết luận thanh tra về trách nhiệm trong việc thực hiện chức trách, nhiệm vụ được giao đối với Trưởng Ban Quản lý các Khu công nghiệp tỉnh Bắc Giang, giai đoạn 2021-2023 (KLTT). Theo đó, Trưởng Ban Quản lý các KCN tỉnh Bắc Giang phải nghiêm túc rút kinh nghiệm trước các thiếu sót, sai phạm.

Nhiều gói thầu mua nhu yếu phẩm tại Cơ sở Cai nghiện ma túy Phú Văn tỷ lệ tiết kiệm rất thấp, vi phạm khi đăng tải thông tin
Phòng chống tham nhũng

Nhiều gói thầu mua nhu yếu phẩm tại Cơ sở Cai nghiện ma túy Phú Văn tỷ lệ tiết kiệm rất thấp, vi phạm khi đăng tải thông tin

Nhiều gói thầu cung cấp nhu yếu phẩm tại Cơ sở Cai nghiện ma túy Phú Văn có giá trúng thầu nhiều tỷ đồng nhưng tỷ lệ tiết kiệm rất thấp. Đáng chú ý đơn vị còn vi phạm khi đăng tải thông tin trên hệ thống mạng đấu thầu Quốc gia chưa đúng quy định.

TP. Hồ Chí Minh: Nhiều thiếu sót trong chấp hành quy định pháp luật về lao động tại 2 doanh nghiệp nước sạch ở TP. Thủ Đức
Phòng chống tham nhũng

TP. Hồ Chí Minh: Nhiều thiếu sót trong chấp hành quy định pháp luật về lao động tại 2 doanh nghiệp nước sạch ở TP. Thủ Đức

Thanh tra Bộ Lao động, Thương binh và Xã hội chỉ ra hàng loạt thiếu sót, vi phạm của Công ty Cổ phần B.O.O nước Thủ Đức và Công ty Cổ phần Đầu tư và kinh doanh nước sạch Sài Gòn trong thực hiện các quy định của pháp luật về lao động.

Bài 1: Ban Quản lý các Khu công nghiệp tỉnh Bắc Giang buông lỏng quản lý trước hàng loạt dự án chậm tiến độ, xây dựng không phép
Kiểm tra - Giám sát

Bài 1: Ban Quản lý các Khu công nghiệp tỉnh Bắc Giang buông lỏng quản lý trước hàng loạt dự án chậm tiến độ, xây dựng không phép

Thanh tra tỉnh Bắc Giang vừa có kết luận thanh tra về trách nhiệm trong việc thực hiện chức trách, nhiệm vụ được giao đối với Trưởng Ban Quản lý các Khu công nghiệp tỉnh Bắc Giang, giai đoạn 2021-2023 (KLTT). Hàng loạt sai phạm, thiếu sót đã được chỉ rõ.

Vì sao Công ty Logistics Phước Thuận đổ 124.000m3 chất nạo vét để san lấp dự án đang vướng nhiều vi phạm?
Phòng chống tham nhũng

Vì sao Công ty Logistics Phước Thuận đổ 124.000m3 chất nạo vét để san lấp dự án đang vướng nhiều vi phạm?

Dự án bãi container và dịch vụ cảng của Công ty Lưu Nguyên Cái Mép đang tồn tại nhiều vi phạm, hết hạn gia hạn sử dụng đất từ tháng 10.2020 nhưng vẫn được chấp thuận làm địa điểm tiếp nhận chất nạo vét từ Công ty Logistics Phước Thuận để san lấp.

Bà Rịa – Vũng Tàu: Công ty Logistics Phước Thuận sẽ đổ khoảng 124.000m3 chất nạo vét để san lấp dự án hay chỉ tập kết trên bờ?
Phòng chống tham nhũng

Bà Rịa – Vũng Tàu: Công ty Logistics Phước Thuận sẽ đổ khoảng 124.000m3 chất nạo vét để san lấp dự án hay chỉ tập kết trên bờ?

Công ty Cổ phần Cảng dịch vụ Logistics Phước Thuận sẽ đổ khoảng 124.000m3 chất nạo vét tại khu đất Dự án bãi container và dịch vụ cảng của Công ty Cổ phần Dịch vụ cảng Lưu Nguyên Cái Mép ở phường Phước Hòa, thị xã Phú Mỹ, Bà Rịa – Vũng Tàu.

Làm chủ đầu tư nhiều cụm công nghiệp, khu dân cư nhưng Công ty CP xây dựng 179 có doanh thu sụt giảm mạnh, lỗ luỹ kế hàng tỷ đồng, bị cưỡng chế nợ thuế
Kiểm tra - Giám sát

Làm chủ đầu tư nhiều cụm công nghiệp, khu dân cư nhưng Công ty CP xây dựng 179 có doanh thu sụt giảm mạnh, lỗ luỹ kế hàng tỷ đồng, bị cưỡng chế nợ thuế

Những con số doanh thu và lợi nhuận cho thấy hoạt động kinh doanh của Xây dựng 179 trong những năm gần đây vô cùng ảm đạm. Tính đến thời điểm cuối năm 2023 vừa qua, doanh nghiệp đang lỗ luỹ kế hơn 6 tỷ đồng.

Nhiều thiếu sót, vi phạm trong quản lý, sử dụng vốn và tài sản tại Công ty Công ích Quận 12, TP. Hồ Chí Minh
Phòng chống tham nhũng

Nhiều thiếu sót, vi phạm trong quản lý, sử dụng vốn và tài sản tại Công ty Công ích Quận 12, TP. Hồ Chí Minh

Thanh tra TP. Hồ Chí Minh xác định, Công ty TNHH MTV Dịch vụ Công ích Quận 12 chưa giải quyết xong khoản nợ phải trả hơn 2,6 tỷ đồng, nợ phải thu hơn 2,1 tỷ đồng tồn đọng từ nhiều năm qua, quản lý, sử dụng, cho thuê nhà đất chưa đúng quy định, chỉ đạo của cấp trên.

Đơn vị tư vấn khảo sát “chớp nhoáng”, nguy cơ lãng phí ngân sách tại các dự án hàng chục tỷ đồng
Phòng chống tham nhũng

Đơn vị tư vấn khảo sát “chớp nhoáng”, nguy cơ lãng phí ngân sách tại các dự án hàng chục tỷ đồng

Nhiều dự án tại huyện Cần Giờ có tổng vốn "rót" vào hàng chục tỷ đồng từ ngân sách do Ban Ban Quản lý dự án Cần Giờ làm chủ đầu tư; tuy nhiên, đơn vị tư vấn lập hồ sơ mời thầu lại làm việc "chớp nhoáng", một số dự án hiện phải tạm dừng… nguy cơ gây lãng phí ngân sách nhà nước.

Lộ dấu hiệu gian lận trong đấu thầu của Công ty Cổ phần Xây dựng Vận tải Đầu tư Kinh doanh nhà Hải Đăng
Kiểm tra - Giám sát

Lộ dấu hiệu gian lận trong đấu thầu của Công ty Cổ phần Xây dựng Vận tải Đầu tư Kinh doanh nhà Hải Đăng

Công ty Cổ phần Xây dựng Vận tải Đầu tư Kinh doanh nhà Hải Đăng lộ rõ nhiều dấu hiệu gian dối trong hồ sơ dự thầu và đã trúng thầu gói thầu xây lắp tại một dự án do Ban Quản lý dự án Cần Giờ làm chủ đầu tư nên Thanh tra TP. Hồ Chí Minh kiến nghị chuyển hồ sơ sang cơ quan công an tiếp tục điều tra.

Quyết toán thừa hơn 180 triệu đồng tại hai công trình nạo vét kênh, sông tại Long An
Kiểm tra - Giám sát

Quyết toán thừa hơn 180 triệu đồng tại hai công trình nạo vét kênh, sông tại Long An

Thanh tra tỉnh Long An xác định, 2 công trình do Ban Quản lý dự án Nông nghiệp và Trung tâm Quản lý khai thác công trình thủy lợi (thuộc Sở Nông nghiệp và Phát triển nông thôn) được giao làm chủ đầu tư đã quyết toán thừa cho nhà thầu thi công hơn 180 triệu đồng. Đáng chú ý, đơn vị thi công cũng là nhà thầu “quen mặt”.
