Long An: Cho doanh nghiệp thuê đất quá hạn mức quy định để làm hàng loạt nhà máy điện mặt trời

UBND tỉnh Long An đã cho các chủ đầu tư thuê đất để đầu tư xây dựng các nhà máy điện mặt trời vượt hạn mức quy định. Đáng chú ý, nhiều doanh nghiệp khởi công xây dựng các dự án khi chưa được cho thuê đất, hành vi bị nghiêm cấm tại Luật Đất đai năm 2013.

Cho thuê đất rừng sản xuất khi chưa chuyển đổi mục đích sử dụng

Thanh tra Chính phủ (TTCP) vừa ban hành thông báo Kết luận thanh tra (KLTT) số 3166/TB-TTCP, về việc chấp hành chính sách pháp luật trong quản lý, thực hiện quy hoạch, đầu tư xây dựng các công trình điện theo quy hoạch điện VII và quy hoạch VII điều chỉnh. Thanh tra Chính phủ đã chỉ rõ các vi phạm, khuyết điểm của tỉnh Long An về quản lý, sử dụng đất để đầu tư xây dựng các nhà máy điện mặt trời.

Theo KLTT, mặc dù Thủ tướng Chính phủ chưa chấp thuận chủ trương cho UBND tỉnh Long An chuyển đổi mục đích sử dụng đất rừng sản xuất đối với 124,84 ha sang mục đích đất công trình năng lượng, nhưng Tổng cục Lâm nghiệp đã hướng dẫn Sở Tài nguyên và Môi trường tỉnh Long An tổ chức đấu giá cho thuê quyền sử dụng 124,84 ha đất có nguồn gốc đất rừng sản xuất vào mục đích đất công trình năng lượng là vi phạm các quy định về Luật Đất đai.

Long An: Cho doanh nghiệp thuê đất quá hạn mức quy định để làm hàng loạt nhà máy điện mặt trời -0

Việc UBND tỉnh Long An tổ chức đấu giá cho thuê quyền sử dụng 124,84 ha đất có nguồn gốc đất rừng sản xuất vào mục đích đất công trình năng lượng là vi phạm quy định Luật Lâm nghiệp năm 2017. Tổng cục Lâm nghiệp, UBND tỉnh Long An chịu trách nhiệm về những sai phạm này.

Ban Quản lý Dự án Đầu tư xây dựng huyện Thạnh Hoá (tỉnh Long An) đã tổ chức bàn giao trên thực địa hơn 124 ha đất và 50 ha cho một số Công ty năng lượng trước khi được UBND tỉnh Long An cho thuê đất là không đúng quy định tại khoản 5 Điều 68 Nghị định số 43/2014/NĐ-CP được quy định tại Luật Đất đai 2013. Trách nhiệm này thuộc về Ban Quản lý Dự án Đầu tư xây dựng huyện Thạnh Hoá.

Long An cho doanh nghiệp thuê đất quá hạn mức để làm các nhà máy điện mặt trời
UBND tỉnh Long An có nhiều sai phạm trong việc tổ chức đấu giá cho thuê quyền sử dụng 124,84 ha đất có nguồn gốc đất rừng sản xuất vào mục đích đất công trình năng lượng, cho nhiều doanh nghiệp thuê đất vượt hạn mức quy định

Bên cạnh đó, Thanh tra Chính phủ còn phát hiện Bộ Công thương đã phê duyệt diện tích sử dụng đất đối với một số dự án tăng sai so với mức quy định với tổng diện tích 14,56 ha, gồm: Nhà máy điện mặt trời TTC - Đức Huệ 1 tăng sai 9,76 ha; Nhà máy điện mặt trời GAIGA tăng sai 4,2 ha.

Ngoài ra, UBND tỉnh Long An đã cho các doanh nghiệp thuê đất để đầu tư xây dựng các nhà máy điện mặt trời vượt hạn mức quy định với tổng diện tích 11,05 ha. Cụ thể, cho Công ty cổ phần điện TTC - Đức Huệ Long An thuê vượt 9,76 ha; vi phạm quy định tại khoản 4 Điều 10 Thông tư số 16/2017/TT-BCT ngày 12.9.2017 của Bộ Công thương. Trách nhiệm thuộc về UBND tỉnh Long An, các sở ngành có liên quan.

Nhiều dự án chưa được cho thuê đất nhưng đã khởi công xây dựng

Đáng chú ý, nhiều doanh nghiệp như: Công ty TNHH Hoàn Cầu Long An - Nhà máy điện mặt trời Solar Park 1; Công ty Cổ phần VIETNAMSOLAR - Nhà máy điện mặt trời Solar Park 02; Công ty cổ phần Long An Solar Park - Nhà máy điện mặt trời Solar Park 3; Công ty cổ phần Solar Energy LA - Nhà máy điện mặt trời Solar Park 4; Công ty cổ phần điện mặt trời Europlast Long An - Nhà máy điện mặt trời Europlast Long An đã khởi công xây dựng dự án khi chưa được UBND tỉnh Long An cho thuê đất là vi phạm một trong những hành vi bị nghiêm cấm quy định tại Luật Đất đai năm 2013. Trách nhiệm thuộc về UBND tỉnh Long An, các sở ngành có liên quan và các chủ đầu tư dự án.

Long An: Cho doanh nghiệp thuê đất quá hạn mức quy định để làm hàng loạt nhà máy điện mặt trời -0

Về điều kiện khởi công dự án, tại tỉnh Long An, có 4/8 dự án điện mặt trời các chủ đầu tư đã vi phạm về điều kiện khởi công xây dựng công trình như: Khởi công dự án khi thiết kế bản vẽ thi công chưa được phê duyệt, mặt bằng xây dựng chưa được bàn giao là vi phạm Luật Xây dựng năm 2014.

Trong quá trình thực hiện đầu tư dự án, hầu hết các chủ đầu tư dự án đã khắc phục các vi phạm này, tuy nhiên, có ảnh hưởng đến tiến độ thi công để đạt ngày vận hành thương mại trước các mốc thời gian ngày 1/7/2019, ngày 1/1/2021 để được hưởng cơ chế khuyến khích giá điện cố định trong 20 năm.

8 dự án điện mặt trời chưa nghiệm thu đã đưa vào sử dụng

Long An cho doanh nghiệp thuê đất quá hạn mức để làm các nhà máy điện mặt trời

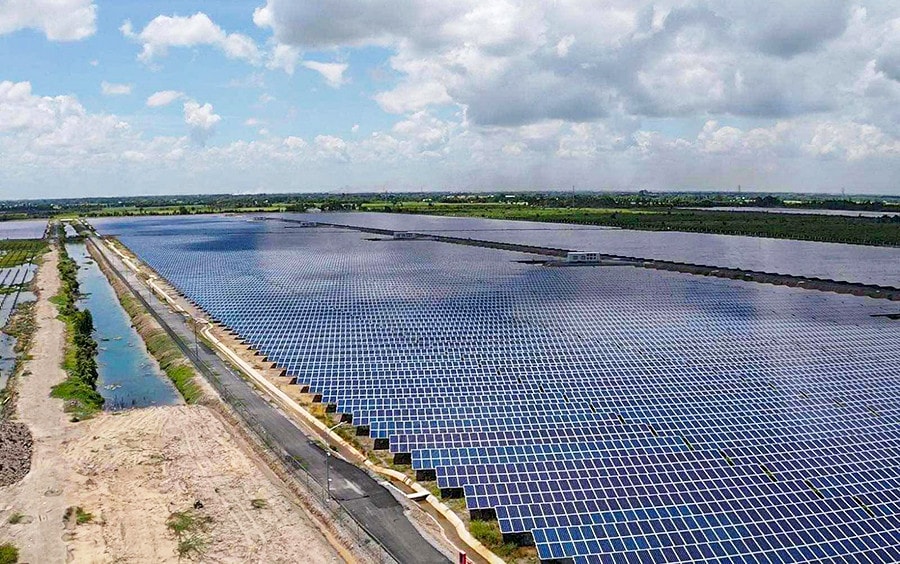

UBND tỉnh Long An đã cho Công ty cổ phần điện TTC - Đức Huệ Long An thuê vượt 9,76 ha để xây dựng Nhà máy điện mặt trời TTC - Đức Huệ 1

KLTT chỉ ra rõ, qua kiểm tra có 8 dự án điện mặt trời được đưa vào sử dụng khi chưa được cơ quan nhà nước có thểm quyền nghiệm thu và ra văn bản chấp thuận kết quả nghiệm thu của chủ đầu tư, hành vi này vi phạm quy định Luật Xây dựng.

Việc Công ty Mua bán điện công nhận ngày vận hành thương mại và mua điện của 8 Nhà máy điện mặt trời với giá cố định trong 20 năm (4 Nhà máy được bán điện với giá FIT1 là 9,35 UScent/kWh; 4 Nhà máy được bán điện với giá FIT 2 là 7,09 UScent/kWh) khi cơ quan nhà nước có thẩm quyền chưa kiểm tra công tác nghiệm thu và ra văn bản chấp thuận kết quả nghiệm thu của chủ đầu tư là vi phạm quy định của Bộ Công Thương.

Công ty Mua bán điện công nhận ngày vận hành thương mại đối với 8/8 nhà máy điện mặt trời và mua điện của các nhà máy có vi phạm quy định về pháp luật về nghiệm thu công trình nhưng được hưởng giá bán điện cố định trong 20 năm và được ưu tiên mua hết sản lượng điện từ các nhà máy điện là vi phạm quy định của Chính phủ.

Từ đó, Tổng TTCP kiến nghị Thủ tướng Chính phủ chỉ đạo UBND tỉnh Long An chủ trì, chỉ đạo kiểm điểm, xử lý trách nhiệm theo quy định của pháp luật đối với các tổ chức, cá nhân có liên quan đến những khuyết điểm, vi phạm nêu tại kết luận.

Đối với Bộ Nông nghiệp và Phát triển nông thôn, TTCP kiến nghị Thủ tướng chỉ đạo, tổ chức kiểm điểm, xử lý trách nhiệm theo quy định của pháp luật đối với Tổng cục Lâm nghiệp trong việc hướng dẫn đấu giá cho thuê quyền sử dụng 124,8 ha đất, rừng sản xuất khi chưa được Thủ tướng Chính phủ chấp thuận chủ trương chuyển mục đích sử dụng rừng, mục đích sử dụng đất đối với dự án năng lượng tại tỉnh Long An.

*Báo Đại biểu Nhân dân tiếp tục giám sát, thông tin kết quả thực thi pháp luật, xử lý vụ việc trên đến bạn đọc và cử tri cả nước.

Kiểm tra - Giám sát

Chủ tịch UBND TP. Hà Nội chỉ đạo kiểm tra dự án “đắp chiếu” nhiều năm khiến người dân khổ sở vì rác thải, nước ngập khi mưa lớn
Kiểm tra - Giám sát

Chủ tịch UBND TP. Hà Nội chỉ đạo kiểm tra dự án “đắp chiếu” nhiều năm khiến người dân khổ sở vì rác thải, nước ngập khi mưa lớn

Ngày 31.3, Báo Điện tử Đại biểu Nhân dân có bài viết "Hà Nội: Dự án đội vốn trăm tỷ "đắp chiếu" nhiều năm, người dân khổ sở vì rác thải, nước ngập khi mưa lớn", Chủ tịch UBND Thành phố Hà Nội vừa có chỉ đạo kiểm tra, xử lý thông tin báo phản ánh.

Những nhà thầu “quen mặt” thay nhau trúng thầu xây dựng bệnh viện, trung tâm y tế tại Bến Tre
Phòng chống tham nhũng

Những nhà thầu “quen mặt” thay nhau trúng thầu xây dựng bệnh viện, trung tâm y tế tại Bến Tre

Hầu hết gói thầu xây dựng bệnh viện, trung tâm y tế tại tỉnh Bến Tre do 2 nhà thầu “quen mặt” là Công ty TNHH Hữu Thịnh và Công ty TNHH Xây dựng Nhựt Linh thay phiên nhau trúng thầu. Hai nhà thầu này có khi liên danh với nhau hoặc mỗi nhà thầu tham dự, trúng 1 gói thầu trong cùng dự án, có khi "tự loại mình" để "đối thủ" trúng thầu. Đáng chú ý, tỷ lệ tiết kiệm ngân sách những gói thầu này đều ở mức “nhỏ giọt”.

Bắc Ninh: Tập đoàn Dabaco bị Thanh tra Chính phủ nhắc tên vì chung cư thương mại "mọc" trên đất công
Kiểm tra - Giám sát

Bắc Ninh: Tập đoàn Dabaco bị Thanh tra Chính phủ nhắc tên vì chung cư thương mại "mọc" trên đất công

Thanh tra Chính phủ vừa công bố kết luận thanh tra trách nhiệm quản lý nhà nước về quy hoạch và thực hiện quy hoạch xây dựng của Bộ Xây dựng. Trong đó, cơ quan thanh tra đã điểm tên 2 dự án được phê duyệt sai mục đích sử dụng đất so với Đồ án Quy hoạch chung đô thị Bắc Ninh được Thủ tướng Chính phủ phê duyệt.

Thanh tra Chính phủ công bố kết luận thanh tra Dự án đầu tư xây dựng cơ sở 2 Bệnh viện Bạch Mai và Việt Đức tại tỉnh Hà Nam
Kiểm tra - Giám sát

Thanh tra Chính phủ công bố kết luận thanh tra Dự án đầu tư xây dựng cơ sở 2 Bệnh viện Bạch Mai và Việt Đức tại tỉnh Hà Nam

Chiều 31.3, Thanh tra Chính phủ đã công bố Kết luận Thanh tra về thanh tra Dự án đầu tư xây dựng mới cơ sở 2 của Bệnh viện Bạch Mai và Bệnh viện Hữu nghị Việt Đức tại tỉnh Hà Nam. Phó Tổng Thanh tra Chính phủ Nguyễn Văn Cường chủ trì buổi công bố Kết luận thanh tra.

Bài 1: Nhiều vi phạm, tồn tại trong hoạt động đầu tư xây dựng của Ban Quản lý dự án Mỹ Thuận
Kiểm tra - Giám sát

Thanh tra chỉ rõ sai sót trong công tác lập, thẩm định phê duyệt dự toán giá gói thầu

Bên cạnh những tồn tại vi phạm về công tác ký kết và thực hiện hợp đồng xây lắp, hợp đồng thi công xây dựng công trình...cơ quan thanh tra còn chỉ rõ sai sót trong công tác lập, thẩm định phê duyệt dự toán giá gói thầu dẫn đến giá trị dự toán gói thầu sai tăng tổng cộng hơn 32 tỷ đồng.

Bài 1: Nhiều vi phạm, tồn tại trong hoạt động đầu tư xây dựng của Ban Quản lý dự án Mỹ Thuận
Kiểm tra - Giám sát

Bài 1: Nhiều vi phạm, tồn tại trong hoạt động đầu tư xây dựng của Ban Quản lý dự án Mỹ Thuận

Thanh tra Bộ Xây dựng ban hành kết luận thanh tra việc chấp hành pháp luật trong hoạt động đầu tư xây dựng của Ban Quản lý dự án (QLDA) Mỹ Thuận - Bộ Giao thông Vận tải (cũ) làm chủ đầu tư. Qua đó chỉ ra nhiều tồn tại vi phạm tại dự án đầu tư xây dựng công trình đường cao tốc Mỹ Thuận - Cần Thơ, giai đoạn 1; dự án tuyến nối Quốc lộ 91 và tuyến tránh thành phố Long Xuyên; dự án cải tạo nâng cấp đường cất hạ cánh, đường lăn Cảng hàng không Tân Sơn Nhất.

Cường Thuận IDICO tiếp tục bị xử phạt vì lấn chiếm gần 6.500m2 đất công tại đảo Ó - Đồng Trường
Phòng chống tham nhũng

Cường Thuận IDICO tiếp tục bị xử phạt vì lấn chiếm gần 6.500m2 đất công tại đảo Ó - Đồng Trường

Công ty Cổ phần Đầu tư Phát triển Cường Thuận IDICO tiếp tục bị UBND tỉnh Đồng Nai xử phạt 166 triệu đồng vì lấn chiếm gần 6.500m2 đất công tại đảo Ó - Đồng Trường, đồng thời buộc nộp lại số tiền thu lợi bất hợp pháp hơn 305 triệu đồng.

Công ty Xổ số Vĩnh Long bị kiến nghị kiểm tra, thu nộp ngân sách hơn 2,5 tỷ đồng
Phòng chống tham nhũng

Công ty Xổ số Vĩnh Long bị kiến nghị kiểm tra, thu nộp ngân sách hơn 2,5 tỷ đồng

Thanh tra Chính phủ chỉ ra một số vi phạm tại Công ty TNHH MTV Xổ số kiến thiết Vĩnh Long như không công khai 8 nhà, đất được chuyển nhượng từ Quỹ đầu tư phát triển, chi trả lương, thưởng chưa đúng quy định... và kiến nghị UBND tỉnh Vĩnh Long kiểm tra, rà soát, thu hồi nộp ngân sách số tiền hơn 2,5 tỷ đồng từ đơn vị này.

Thanh tra Chính phủ kiến nghị rà soát những dự án có nguy cơ gây thất thu ngân sách tại Vĩnh Long
Phòng chống tham nhũng

Thanh tra Chính phủ kiến nghị rà soát những dự án có nguy cơ gây thất thu ngân sách tại Vĩnh Long

Thanh tra Chính phủ kiến nghị UBND tỉnh Vĩnh Long rà soát, thu hồi tiền bảo vệ và phát triển đất chuyên trồng lúa của Dự án Bệnh viện Đa khoa Triều An – Loan Trâm mở rộng giai đoạn 2 và 2 dự án khác cùng nhiều vấn đề liên quan đến tiền thuê đất, tiền sử dụng đất tại một số dự án khác.

Thanh tra Chính phủ đề nghị Vĩnh Long làm rõ 38 mỏ cát không qua đấu giá, chuyển hai dự án sang Bộ Công an
Phòng chống tham nhũng

Thanh tra Chính phủ đề nghị Vĩnh Long làm rõ 38 mỏ cát không qua đấu giá, chuyển hai dự án sang Bộ Công an

Thanh tra Chính phủ đề nghị UBND tỉnh Vĩnh Long rà soát 38 mỏ cát không thông qua đấu giá quyền khai thác khoáng sản trên địa bàn, nếu có sai phạm, chuyển cơ quan điều tra xử lý. Ngoài ra, Thanh tra Chính phủ đề nghị Bộ Công an tiếp nhận thông tin, tài liệu 2 dự án trên địa bàn tỉnh Vĩnh Long để xem xét, điều tra, xử lý theo quy định.
