Đồng Nai: Kiến nghị thu hồi hơn 823 triệu đồng thanh toán sai tại 3 dự án giao thông
Thanh tra Bộ Xây dựng phát hiện Ban Quản lý dự án đầu tư xây dựng công trình giao thông tỉnh Đồng Nai đã thanh toán sai, tăng hơn 823 triệu đồng tại 3 dự án giao thông.

Bộ Xây dựng công khai nội dung Kết luận thanh tra (KLTT) số 55/KL-TTr của Thanh tra Bộ về việc chấp hành quy định pháp luật về hoạt động đầu tư xây dựng của Ban Quản lý dự án đầu tư xây dựng công trình giao thông tỉnh Đồng Nai (Ban QLDA Giao thông tỉnh Đồng Nai).
Đoàn thanh tra đã tiến hành thanh tra 5 dự án do Ban QLDA Giao thông tỉnh Đồng Nai làm chủ đầu tư.
Theo KLTT, các dự án trên về cơ bản thực hiện theo các trình tự, thủ tục quy định pháp luật về hoạt động đầu tư xây dựng. Các dự án giao thông hoàn thành đã góp phần hoàn thiện hệ thống giao thông của tỉnh, logistic của khu vực, phục vụ nhu cầu vận chuyển hàng hóa, giao thông đi lại thuận tiện, tạo điều kiện thúc đẩy tăng trưởng kinh tế…tạo cảnh quan đô thị khu vực nói riêng và của tỉnh Đồng Nai nói chung.

Tuy nhiên, KLTT chỉ ra về hợp đồng thi công xây dựng công trình thiếu nội dung theo quy định tại khoản 2 Điều 19 và khoản 1 Điều 39 Nghị định số 37/2015/NĐ-CP về hợp đồng xây dựng. Cụ thể: thiếu nội dung quy định số lần thanh toán, giai đoạn thanh toán (Dự án đầu tư xây dựng đường Hương lộ 2 nối dài (đoạn 1 – giai đoạn 1) TP. Biên Hòa (Dự án đường Hương lộ 2));

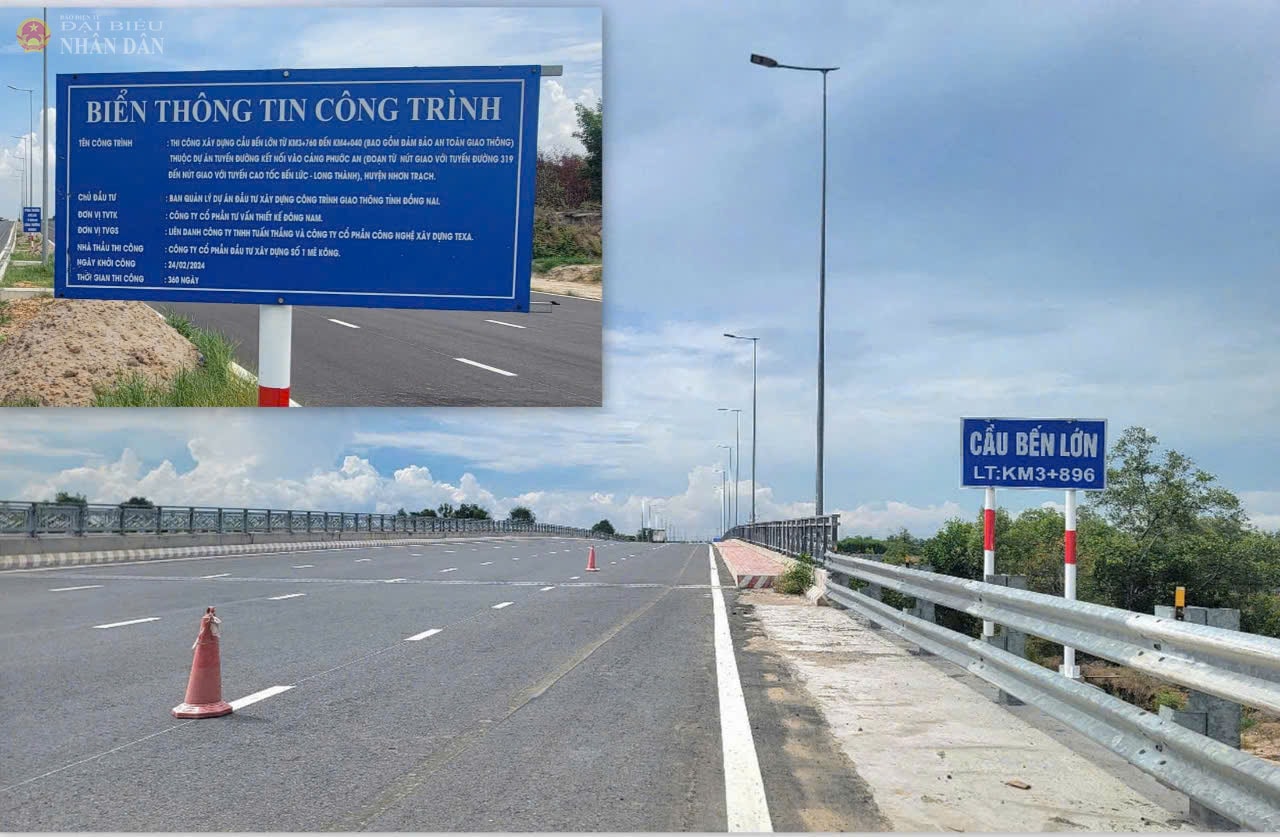

Thiếu nội dung quy định trách nhiệm của mỗi bên với những thiệt hại gây ra trong trường hợp thời hạn hoàn thành chậm hơn so với tiến độ của hợp đồng Dự án xây dựng đường ven sông Cái đoạn từ Hà Huy Giáp đến đường Trần Quốc Toản, TP. Biên Hòa (Dự án đường ven sông Cái) và Dự án tuyến đường kết nối vào cảng Phước An (đoạn từ nút giao với tuyến đường 319 đến nút giao với tuyến cao tốc Bến Lức – Long Thành), huyện Nhơn Trạch từ khi chuẩn bị dự án đến ngày 30/9/2024 (Dự án đường kết nối cảng Phước An).

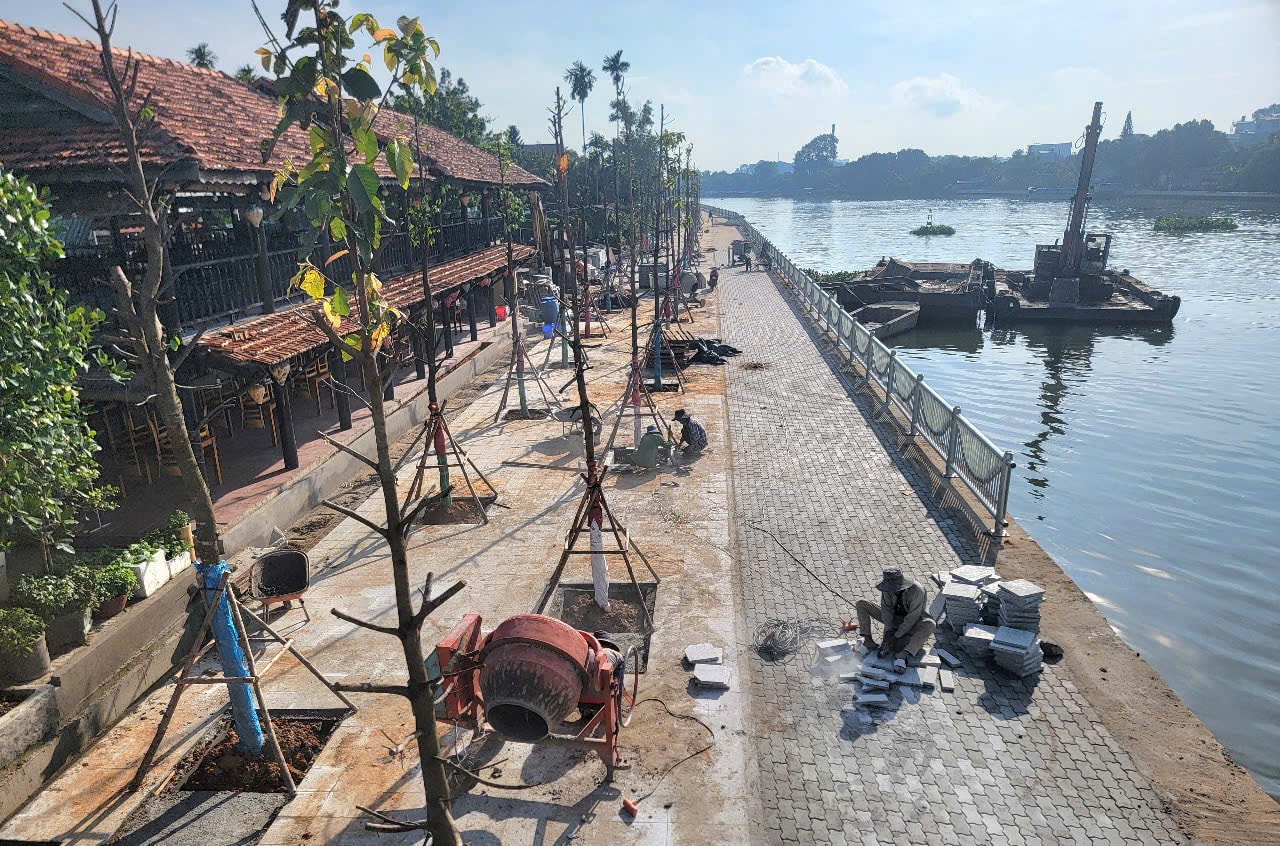

KLTT cũng chỉ ra khối lượng một số công việc trong hợp đồng xây dựng sai tăng so với thiết kế bản vẽ thi công, dẫn đến làm tăng giá trị hợp đồng số tiền hơn 15,3 tỷ đồng. Gồm: Dự án đường Xuân Quế - Long Khánh hơn 4,5 tỷ đồng; Dự án đường Hương lộ 2 hơn 550 triệu đồng; Dự án xây dựng đường trục trung tâm TP. Biên Hòa hơn 6,4 tỷ đồng; Dự án đường ven sông cái hơn 3,4 tỷ đồng, Dự án đường vào cảng Phước hơn hơn 254 triệu đồng.
KLTT chỉ ra, chủ đầu tư đã thanh toán sai tăng số tiền hơn 823 triệu đồng cho nhà thầu theo hợp đồng thi công tại 3 dự án: Dự án đường Hương lộ 2 số tiền hơn 92 triệu đồng; Dự án đường ven sông Cái số tiền hơn 566 triệu đồng (gói thầu số 10); Dự án đường vào cảng Phước An (nhà thầu thi công: Công ty Cổ phần Đầu tư Xây dựng số i Mê Kông), số tiền hơn 164 triệu đồng (gói thầu số 6 và số 7).

Thanh tra Bộ Xây dựng kiến nghị Chủ tịch UBND tỉnh Đồng Nai tổ chức kiểm điểm, làm rõ trách nhiệm và xử lý theo thẩm quyền hoặc báo cáo, kiến nghị cấp có thẩm quyền xử lý theo quy định của pháp luật đối với cơ quan, tổ chức, cá nhân có liên quan thuộc diện quản lý của UBND tỉnh để xảy ra các tồn tại, hạn chế, vi phạm.
Chỉ đạo Ban QLDA Giao thông tỉnh Đồng Nai, các cơ quan, tổ chức có liên quan kiểm điểm, làm rõ trách nhiệm và xử lý theo quy định do để xảy ra các tồn tại, vi phạm, hạn chế.
Về kinh tế, Thanh tra Bộ Xây dựng yêu cầu Ban QLDA Giao thông tỉnh Đồng Nai căn cứ quy định của hợp đồng và pháp luật có liên quan kiểm tra, rà soát, điều chỉnh giảm khối lượng, giá trị một số việc sai tăng tại 5 dự án đã được thanh tra chỉ ra vi phạm, không làm thất thoát vốn đầu tư công.
Thu hồi và chuyển vào tài khoản tạm giữ của Thanh tra Bộ Xây dựng số tiền chủ đầu tư đã thanh toán sai tăng cho nhà thầu đã được nêu trên.
