Đẩy nhanh tiến độ dự án Thủy điện Hòa Bình mở rộng

- Thứ Ba, 02/04/2024, 08:53 - Chia sẻ

Hơn 950 lao động tích cực đẩy nhanh tiến độ dự án Thủy điện Hòa Bình mở rộng là thông tin vừa được Ban Quản lý dự án Điện 1 (EVNPMB1) báo cáo tới lãnh đạo Tập đoàn Điện lực Việt Nam (EVN) tại cuộc họp giao ban quý I.2024 về dự án Thủy điện Hòa Bình mở rộng.

Phó Giám đốc EVNPMB1 Đào Trọng Sáng cho biết, để bám sát tiến độ của dự án, EVNPMB1 đã yêu cầu các nhà thầu bổ sung nhân lực, bố trí máy móc, thiết bị để tập trung thi công 3 ca mỗi ngày. Hiện nay, khoảng 950 nhân công đang khẩn trương thi công các hạng mục, tăng khoảng 38% tổng số nhân sự so với dịp cuối năm 2023.

Nhờ tập trung tối đa các nguồn lực nên hiện nay nhiều hạng mục thi công của dự án đã đạt và vượt tiến độ đề ra. Cụ thể, trong quý I, khối lượng thi công bê tông cửa lấy nước vượt 17% so với kế hoạch, hoàn thành công tác đào và gia cố hầm số 2, thi công bê tông nhà máy và đào, gia cố giếng đứng bám tiến độ đề ra.

EVNPMB1 cũng báo cáo, do tình hình địa chất phức tạp nên việc thi công đào và gia cố tạm giếng đứng 1, hầm tiêu nước, kênh dẫn vẫn còn gặp khó khăn. Trên cơ sở điều kiện địa chất thực tế, EVNPMB1 đã phối hợp với Công ty CP Tư vấn Xây dựng điện 1 (EVNPECC1) cập nhật kịp thời, hiệu chỉnh thiết kế theo hướng tối ưu để bảo đảm an toàn và đẩy nhanh tiến độ thi công.

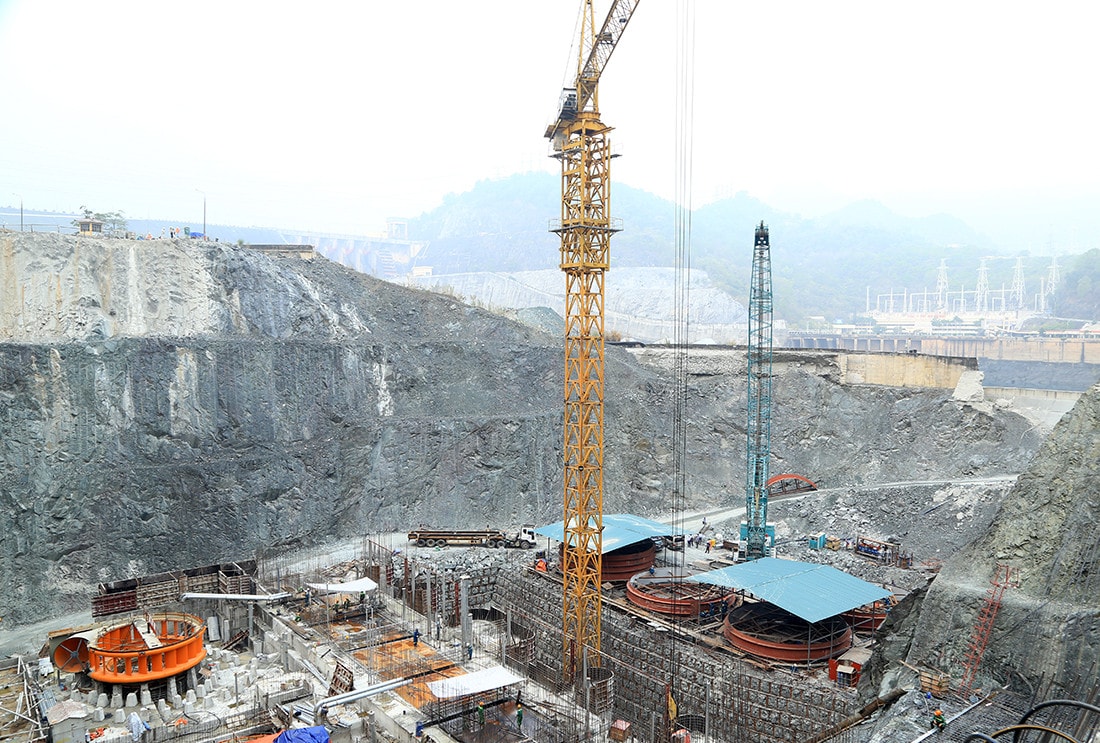

Công trường thi công Nhà máy Thủy điện Hòa Bình mở rộng. Ảnh: EVN
Công trường thi công Nhà máy Thủy điện Hòa Bình mở rộng. Ảnh: EVN

Xuyên suốt quá trình thi công, EVNPMB1 đã giám sát, quán triệt, làm việc với nhà thầu về bảo đảm công tác an toàn, vệ sinh môi trường. Đồng thời, đôn đốc các nhà thầu bảo đảm cung cấp đầy đủ, kịp thời thiết bị cho thi công. Đến nay, công tác quản lý chất lượng và tiến độ cung cấp vật tư thiết bị đã đáp ứng quy định của hợp đồng và tiến độ thi công tại công trường.

Trong quý II, EVNPMB1 sẽ tập trung giải quyết hoàn thiện các công việc liên quan giải phóng mặt bằng, đẩy nhanh tiến độ thi công với một số mục tiêu như: hoàn thành công tác đào vòm hầm số 1, số 2 ngay trong đầu tháng 4.2024, hoàn thành công tác đào giếng đứng số 1...

Qua thực tế kiểm tra tại công trường, Thành viên HĐTV EVN Nguyễn Đức Cường và Phó Tổng giám đốc EVN Phạm Hồng Phương ghi nhận những kết quả triển khai dự án mà EVNPMB1 cùng các đơn vị đã nỗ lực đạt được. Đồng thời yêu cầu, phải tiếp tục bố trí đầy đủ nhân lực, thiết bị, kiên quyết bám các mốc tiến độ dự án.

Lãnh đạo Tập đoàn nhấn mạnh, hiện nay thời tiết đang thuận lợi cho việc thi công, do đó EVNPMB1 cùng các nhà thầu phải tận dụng tốt "thời gian vàng" để đẩy nhanh tiến độ công việc. Đặc biệt, phải tăng cường phối hợp giữa các nhà thầu xây và nhà thầu lắp để làm tốt công tác lắp đặt thiết bị cơ khí thủy công, nhằm bàn giao cho đơn vị đổ bê tông đáp ứng tiến độ. Trong suốt quá trình thi công, phải tuân thủ tuyệt đối các quy định về an toàn trên công trường.

Các đơn vị liên quan cần phối hợp chặt chẽ, thường xuyên cập nhật hiện trạng thay đổi địa chất để xử lý thiết kế kịp thời; cân nhắc yếu tố nắng nóng, nhiệt độ cao trong các tháng cao điểm hè để bảo đảm nhiệt độ bê tông, chất lượng thi công trong mọi điều kiện. EVNPMB1 và các nhà thầu cũng cần kịp thời triển khai diễn tập phòng chống thiên tai, sẵn sàng các kịch bản ứng phó với rủi ro thời tiết, có phương án đánh giá và triển khai thi công hợp lý, trước và trong mùa mưa bão sắp tới.

Công trình Nhà máy Thủy điện Hòa Bình mở rộng được bố trí bên bờ phải tuyến đập Thủy điện Hòa Bình hiện hữu. Dự án có quy mô công suất lắp 2 tổ máy 240MW. Công trình đã được phát lệnh khởi công vào ngày 10.1.2021. Hiện nay, EVN và các đơn vị liên quan đang dốc sức để bảo đảm tiến độ phát điện 2 tổ máy trong năm 2025.

Linh Cao
#
