Đắk Nông: Dự án hồ chứa nước Nam Xuân nghiệm thu, thanh toán chưa đúng quy định

Thanh tra Bộ Nông nghiêp và Phát triển nông thôn (NN&PTNT) kiến nghị Bộ trưởng, Chủ tịch UBND tỉnh Đắk Nông yêu cầu các nhà thầu khắc phục các tồn tại, thiếu sót, nộp lại số tiền hơn 1,4 tỷ đồng do nghiệm thu, thanh toán không đúng quy định về tài khoản tạm giữ của Thanh tra Bộ.

Sau bài viết “ Nhiều thiếu sót tại Cụm công trình thủy lợi Ia H’Drai” phóng viên Báo Đại biểu Nhân dân tiếp tục tìm hiểu và phát hiện nhiều điểm tương đồng trong công tác quản lý đầu tư xây dựng dự án Hồ chứa nước Nam Xuân trên địa bàn huyện Krông Nô, tỉnh Đắk Nông.

Hồ chứa nước Nam Xuân có tổng mức đầu tư dự án: 374.720.000.000 đồng, do Ban Quản lý các dự án đầu tư xây dựng tỉnh Đắk Nông làm Chủ đầu tư, là công trình quan trọng, có ý nghĩa lớn đối với quá trình phát triển kinh tế - xã hội của địa phương.

Việc đầu tư công trình thể hiện sự quan tâm của Trung ương, của tỉnh đối với huyện Krông Nô, nơi còn nhiều khó khăn về cơ sở hạ tầng. Theo mục tiêu, nhiệm vụ khi đưa vào sử dụng dự án sẽ điều tiết nguồn nước suối Đắk Mâm nhằm cấp nước tưới ổn định cho khoảng 1.700 ha diện tích đất canh tác khu vực các xã Nam Xuân, Tân Thành, Đắk Sôr, Nam Đà và thị trấn Đắk Mâm, huyện Krông Nô; tạo nguồn cấp nước sinh hoạt cho khoảng 3.000 người; góp phần phát triển bền vững kinh tế xã hội của địa phương.

Đắk Nông: Dự án hồ chứa nước Nam Xuân nghiệm thu, thanh toán chưa đúng quy định với tổng số tiền hơn 1.400.000.000 đồng -0
Hồ chứa nước Nam Xuân, huyện Krông Nô, tỉnh Đắk Nông

Ngày 9.3.2023 chánh thanh tra Bộ NN&PTNT Nguyễn Trường Sơn đã ký kết luận số 111/KL-TTr về việc thanh tra công tác quản lý đầu tư xây dựng dự án Hồ chứa nước Nam Xuân, tỉnh Đắk Nông chỉ ra nhiều tồn tại thiếu sót trong quá trình thực hiện dự án.

Theo báo cáo của Chủ đầu tư, tính đến thời điểm thanh tra dự án đã hoàn thành toàn bộ các gói thầu thi công xây lắp, đang chuẩn bị nghiệm thu hoàn thành, bàn giao công trình đưa vào sử dụng.

Tuy nhiên qua kiểm tra hiện trường phát hiện một số những tồn tại thuộc trách nhiệm của nhà thầu thi công, tư vấn giám sát, Chủ đầu tư như: Một số vị trí sơn tường trong nhà quản lý bị bong tróc, mốc không đảm bảo thẩm mỹ (gói thầu số 01-XL); Tấm bê tông nắp đậy vị trí khe phai tràn xả lũ chưa đủ (thiếu 2 tấm); bê tông đường nối tràn với đập đã bong tróc, trơ cốt liệu thô (đá dăm); 2 rãnh thoát nước dốc theo mái ta luy dương phía thượng lưu tràn từ cao trình +487 xuống cao trình +477 chưa thi công hoàn thành (còn thiếu 1m/rãnh), do đó, chưa đảm bảo thu nước mái tràn (nước không chảy vào rãnh thu ở cao trình +477); đường tạm ven hồ (đường vào khu sản xuất của người dân) đoạn từ mặt cắt 131 đến mặt cắt 134 (vị trí có mái đào dốc xuống lòng hồ), dài 130,67m, chưa thi công cọc tiêu; Hạng mục đập đất: phần bên phải rãnh thoát nước chính của hạ lưu đập chưa được gia cố đá lát khan (khoảng 22m) gây xói lở đập, rãnh thoát nước mái hạ lưu đập đất chưa cắt phần bê tông giao nhau giữa các rãnh, gây cản trở dòng chảy làm ảnh hưởng đến thân đập (gói thầu số 02-XL); Một số cọc tiêu trên đường quản lý vận hành (đoạn 1) đã bị đổ.

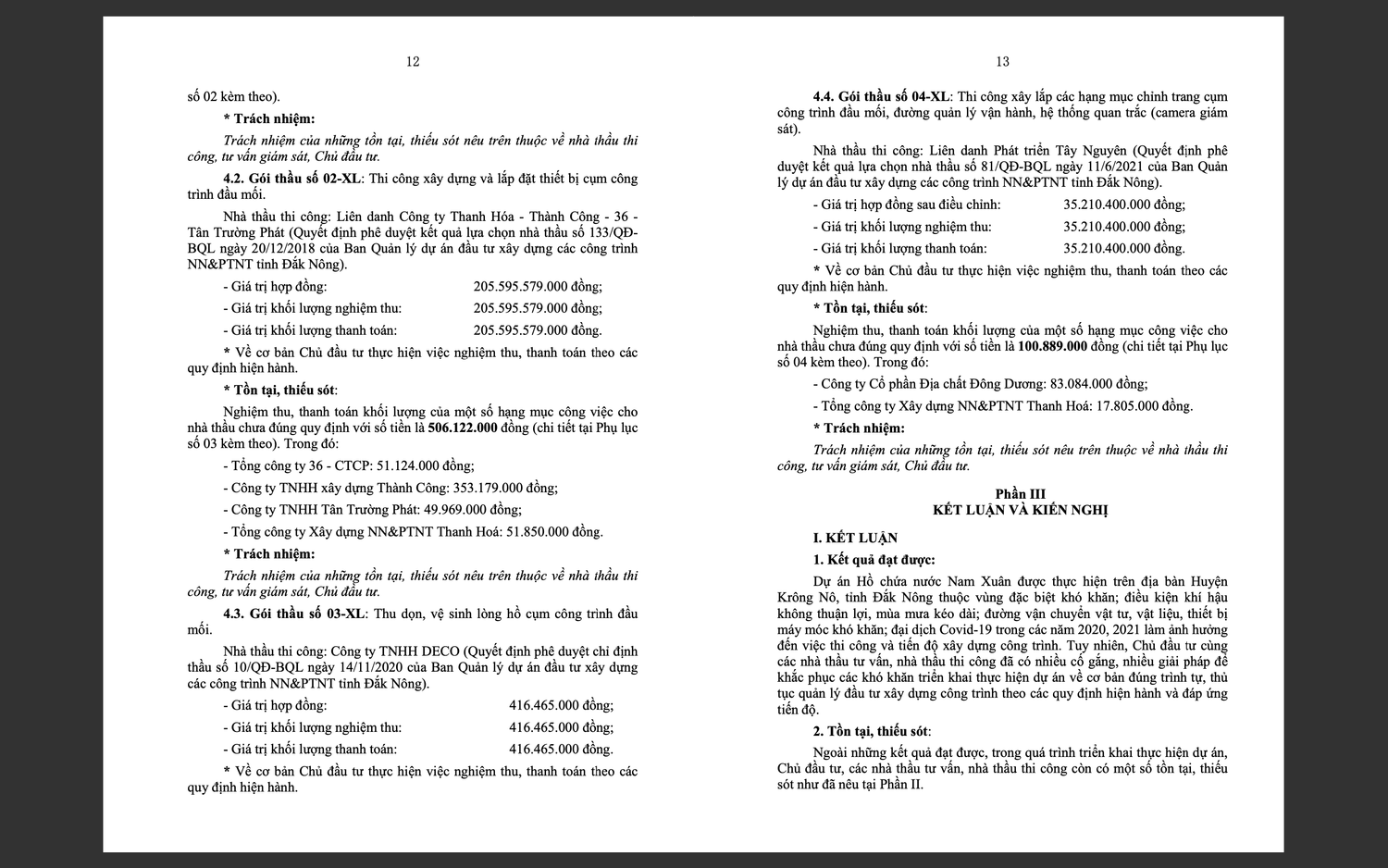

Kết luận thanh tra cũng chỉ rõ, công tác nghiệm thu, thanh toán khối lượng một số hạng mục công việc cho các nhà thầu chưa đúng quy định với tổng số tiền 1.426.536.000 đồng, cụ thể:

Đắk Nông: Dự án hồ chứa nước Nam Xuân nghiệm thu, thanh toán chưa đúng quy định với tổng số tiền hơn 1.400.000.000 đồng -0
Kết luận thanh tra về công tác quản lý đầu tư xây dựng dự án Hồ chứa nước Nam Xuân, tỉnh Đắk Nông

Gói thầu số 01-XL: Thi công xây các hạng mục đường quản lý vận hành, hệ thống điện và khu quản lý đầu mối. Nhà thầu thi công: Công ty TNHH xây dựng Trí Nguyên (Quyết định phê duyệt kết quả lựa chọn nhà thầu số 138/QĐ-BQL ngày 27/12/2018 của Ban Quản lý dự án đầu tư xây dựng các công trình NN&PTNT tỉnh Đắk Nông). Nghiệm thu, thanh toán khối lượng của một số hạng mục công việc cho nhà thầu chưa đúng quy định với số tiền là 75.202.000 đồng

Gói thầu số 02-XL: Thi công xây dựng và lắp đặt thiết bị cụm công trình đầu mối. Nhà thầu thi công: Liên danh Công ty Thanh Hóa - Thành Công - 36 - Tân Trường Phát (Quyết định phê duyệt kết quả lựa chọn nhà thầu số 133/QĐ- BQL ngày 20/12/2018 của Ban Quản lý dự án đầu tư xây dựng các công trình NN&PTNT tỉnh Đắk Nông). Nghiệm thu, thanh toán khối lượng của một số hạng mục công việc cho nhà thầu chưa đúng quy định với số tiền là 506.122.000 đồng (Trong đó: Tổng công ty 36 - CTCP: 51.124.000 đồng; Công ty TNHH xây dựng Thành Công: 353.179.000 đồng; Công ty TNHH Tân Trường Phát: 49.969.000 đồng; Tổng công ty Xây dựng NN&PTNT Thanh Hoá: 51.850.000 đồng).

Gói thầu số 04-XL: Thi công xây lắp các hạng mục chỉnh trang cụm công trình đầu mối, đường quản lý vận hành, hệ thống quan trắc (camera giám sát). Nhà thầu thi công: Liên danh Phát triển Tây Nguyên (Quyết định phê duyệt kết quả lựa chọn nhà thầu số 81/QĐ-BQL ngày 11/6/2021 của Ban Quản lý dự án đầu tư xây dựng các công trình NN&PTNT tỉnh Đắk Nông). Nghiệm thu, thanh toán khối lượng của một số hạng mục công việc cho nhà thầu chưa đúng quy định với số tiền là 100.889.000 đồng (Trong đó: Công ty Cổ phần Địa chất Đông Dương: 83.084.000 đồng; Tổng công ty Xây dựng NN&PTNT Thanh Hoá: 17.805.000 đồng). Trách nhiệm của những tồn tại, thiếu sót nêu trên thuộc về nhà thầu thi công, tư vấn giám sát, Chủ đầu tư.

Công tác khảo sát, lập báo cáo nghiên cứu khả thi, thiết kế kỹ thuật, thiết kế bản vẽ thi công - dự toán Chủ đầu tư nghiệm thu, thanh toán khối lượng tại một số hạng mục công việc khảo sát xây dựng cho nhà thầu tư vấn Tổng Công ty Tư vấn xây dựng thủy lợi Việt Nam - CTCP không đúng quy định với số tiền là 744.323.000 đồng. Trách nhiệm của những tồn tại, thiếu sót nêu trên thuộc về nhà thầu tư vấn, Chủ đầu tư.

Đắk Nông: Dự án hồ chứa nước Nam Xuân nghiệm thu, thanh toán chưa đúng quy định với tổng số tiền hơn 1.400.000.000 đồng -0

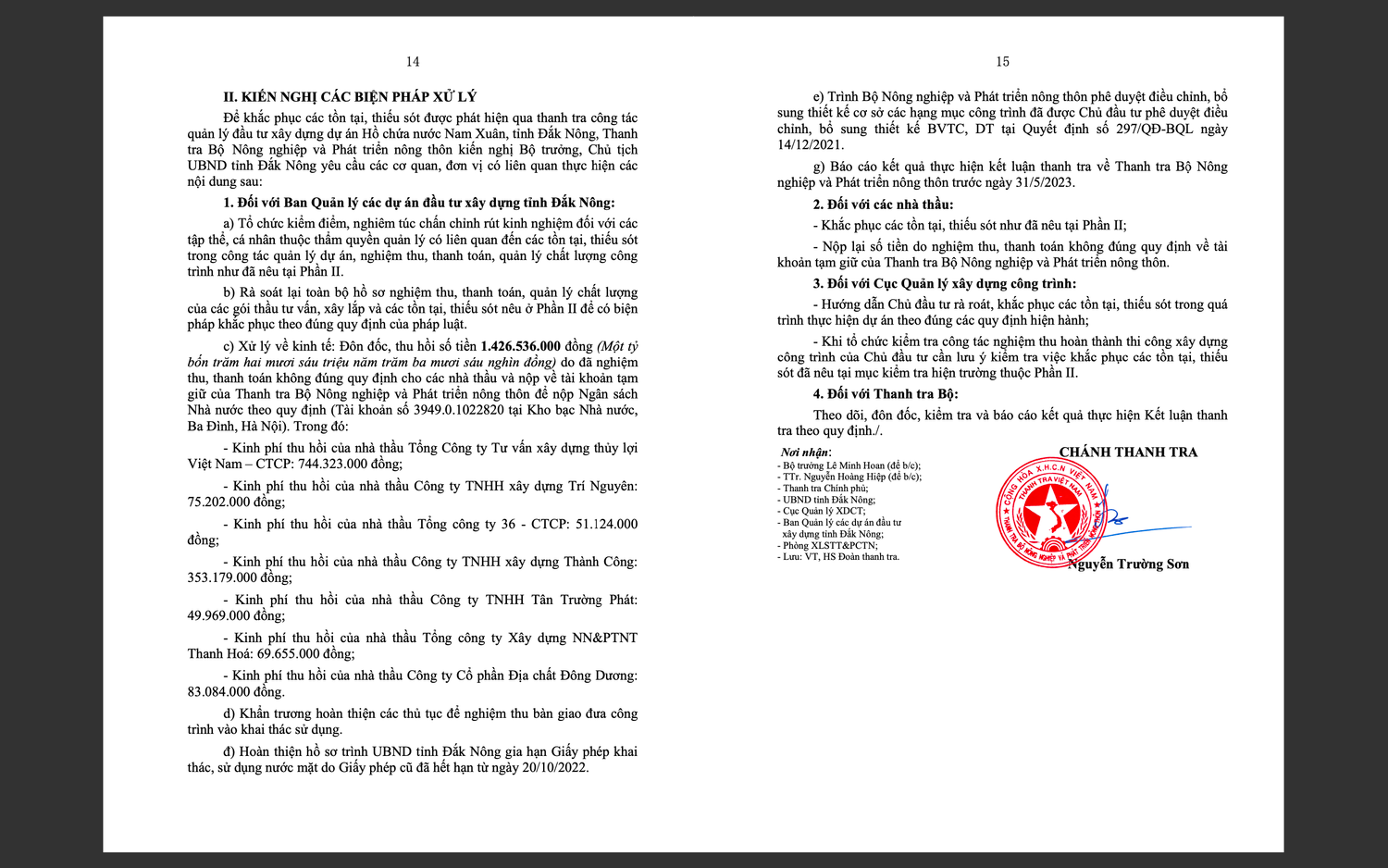

Kiến nghị các biện pháp xử lý của Thanh tra Bộ NN&PTNT

Để khắc phục các tồn tại, thiếu sót được phát hiện qua thanh tra công tác quản lý đầu tư xây dựng dự án Hồ chứa nước Nam Xuân, tỉnh Đắk Nông, Thanh tra Bộ NN&PTNT kiến nghị Bộ trưởng, Chủ tịch UBND tỉnh Đắk Nông yêu cầu các nhà thầu khắc phục các tồn tại, thiếu sót, nộp lại số tiền do nghiệm thu, thanh toán không đúng quy định về tài khoản tạm giữ của Thanh tra Bộ NN&PTNT.

Ban Quản lý các dự án đầu tư xây dựng tỉnh Đắk Nông đôn đốc, thu hồi số tiền 1.426.536.000 đồng nghiệm thu, thanh toán không đúng quy định cho các nhà thầu để nộp Ngân sách Nhà nước theo quy định. Báo cáo kết quả thực hiện kết luận thanh tra về Thanh tra Bộ NN&PTNT trước ngày 31.5.2023.

Kiểm tra - Giám sát

Thanh tra Chính phủ công bố kết luận thanh tra Dự án đầu tư xây dựng cơ sở 2 Bệnh viện Bạch Mai và Việt Đức tại tỉnh Hà Nam
Kiểm tra - Giám sát

Thanh tra Chính phủ công bố kết luận thanh tra Dự án đầu tư xây dựng cơ sở 2 Bệnh viện Bạch Mai và Việt Đức tại tỉnh Hà Nam

Chiều 31.3, Thanh tra Chính phủ đã công bố Kết luận Thanh tra về thanh tra Dự án đầu tư xây dựng mới cơ sở 2 của Bệnh viện Bạch Mai và Bệnh viện Hữu nghị Việt Đức tại tỉnh Hà Nam. Phó Tổng Thanh tra Chính phủ Nguyễn Văn Cường chủ trì buổi công bố Kết luận thanh tra.

Bài 1: Nhiều vi phạm, tồn tại trong hoạt động đầu tư xây dựng của Ban Quản lý dự án Mỹ Thuận
Kiểm tra - Giám sát

Thanh tra chỉ rõ sai sót trong công tác lập, thẩm định phê duyệt dự toán giá gói thầu

Bên cạnh những tồn tại vi phạm về công tác ký kết và thực hiện hợp đồng xây lắp, hợp đồng thi công xây dựng công trình...cơ quan thanh tra còn chỉ rõ sai sót trong công tác lập, thẩm định phê duyệt dự toán giá gói thầu dẫn đến giá trị dự toán gói thầu sai tăng tổng cộng hơn 32 tỷ đồng.

Bài 1: Nhiều vi phạm, tồn tại trong hoạt động đầu tư xây dựng của Ban Quản lý dự án Mỹ Thuận
Kiểm tra - Giám sát

Bài 1: Nhiều vi phạm, tồn tại trong hoạt động đầu tư xây dựng của Ban Quản lý dự án Mỹ Thuận

Thanh tra Bộ Xây dựng ban hành kết luận thanh tra việc chấp hành pháp luật trong hoạt động đầu tư xây dựng của Ban Quản lý dự án (QLDA) Mỹ Thuận - Bộ Giao thông Vận tải (cũ) làm chủ đầu tư. Qua đó chỉ ra nhiều tồn tại vi phạm tại dự án đầu tư xây dựng công trình đường cao tốc Mỹ Thuận - Cần Thơ, giai đoạn 1; dự án tuyến nối Quốc lộ 91 và tuyến tránh thành phố Long Xuyên; dự án cải tạo nâng cấp đường cất hạ cánh, đường lăn Cảng hàng không Tân Sơn Nhất.

Cường Thuận IDICO tiếp tục bị xử phạt vì lấn chiếm gần 6.500m2 đất công tại đảo Ó - Đồng Trường
Phòng chống tham nhũng

Cường Thuận IDICO tiếp tục bị xử phạt vì lấn chiếm gần 6.500m2 đất công tại đảo Ó - Đồng Trường

Công ty Cổ phần Đầu tư Phát triển Cường Thuận IDICO tiếp tục bị UBND tỉnh Đồng Nai xử phạt 166 triệu đồng vì lấn chiếm gần 6.500m2 đất công tại đảo Ó - Đồng Trường, đồng thời buộc nộp lại số tiền thu lợi bất hợp pháp hơn 305 triệu đồng.

Công ty Xổ số Vĩnh Long bị kiến nghị kiểm tra, thu nộp ngân sách hơn 2,5 tỷ đồng
Phòng chống tham nhũng

Công ty Xổ số Vĩnh Long bị kiến nghị kiểm tra, thu nộp ngân sách hơn 2,5 tỷ đồng

Thanh tra Chính phủ chỉ ra một số vi phạm tại Công ty TNHH MTV Xổ số kiến thiết Vĩnh Long như không công khai 8 nhà, đất được chuyển nhượng từ Quỹ đầu tư phát triển, chi trả lương, thưởng chưa đúng quy định... và kiến nghị UBND tỉnh Vĩnh Long kiểm tra, rà soát, thu hồi nộp ngân sách số tiền hơn 2,5 tỷ đồng từ đơn vị này.

Thanh tra Chính phủ kiến nghị rà soát những dự án có nguy cơ gây thất thu ngân sách tại Vĩnh Long
Phòng chống tham nhũng

Thanh tra Chính phủ kiến nghị rà soát những dự án có nguy cơ gây thất thu ngân sách tại Vĩnh Long

Thanh tra Chính phủ kiến nghị UBND tỉnh Vĩnh Long rà soát, thu hồi tiền bảo vệ và phát triển đất chuyên trồng lúa của Dự án Bệnh viện Đa khoa Triều An – Loan Trâm mở rộng giai đoạn 2 và 2 dự án khác cùng nhiều vấn đề liên quan đến tiền thuê đất, tiền sử dụng đất tại một số dự án khác.

Thanh tra Chính phủ đề nghị Vĩnh Long làm rõ 38 mỏ cát không qua đấu giá, chuyển hai dự án sang Bộ Công an
Phòng chống tham nhũng

Thanh tra Chính phủ đề nghị Vĩnh Long làm rõ 38 mỏ cát không qua đấu giá, chuyển hai dự án sang Bộ Công an

Thanh tra Chính phủ đề nghị UBND tỉnh Vĩnh Long rà soát 38 mỏ cát không thông qua đấu giá quyền khai thác khoáng sản trên địa bàn, nếu có sai phạm, chuyển cơ quan điều tra xử lý. Ngoài ra, Thanh tra Chính phủ đề nghị Bộ Công an tiếp nhận thông tin, tài liệu 2 dự án trên địa bàn tỉnh Vĩnh Long để xem xét, điều tra, xử lý theo quy định.

Liên danh nhà thầu Công ty TNHH Tuấn Hiền và Công ty TNHH Trường Phát bị yêu cầu thu hồi hơn 1,2 tỷ đồng
Phòng chống tham nhũng

Liên danh nhà thầu Công ty TNHH Tuấn Hiền và Công ty TNHH Trường Phát bị yêu cầu thu hồi hơn 1,2 tỷ đồng

Thanh tra Chính phủ kiến nghị UBND tỉnh Vĩnh Long kiểm tra, rà soát, thu hồi về ngân sách nhà nước số tiền tạm tính hơn 1,2 tỷ đồng do quyết toán sai với Liên danh nhà thầu Công ty TNHH Tuấn Hiền và Công ty TNHH Trường Phát khi chưa thực hiện gói thầu xây lắp đường Tân Phú, xã Tân Hòa, TP. Vĩnh Long.

Trường Cao đẳng Công Thương TP. Hồ Chí Minh vi phạm về tài chính, sử dụng tài sản công
Phòng chống tham nhũng

Trường Cao đẳng Công Thương TP. Hồ Chí Minh vi phạm về tài chính, sử dụng tài sản công

Trường Cao đẳng Công Thương TP. Hồ Chí Minh bị kiến nghị thu hồi nộp ngân sách 4,4 tỷ đồng do cơ quan chủ quản cấp kinh phí chi thường xuyên không đúng. Bên cạnh đó, suốt nhiều năm, Trường sử dụng tài sản công vào mục đích cho thuê không đúng quy định, thu về hơn 17 tỷ đồng.

Long An: Công ty TNHH Xử lý môi trường Đẹp Việt Nam vi phạm nghiêm trọng về môi trường và sử dụng đất
Phòng chống tham nhũng

Long An: Công ty TNHH Xử lý môi trường Đẹp Việt Nam vi phạm nghiêm trọng về môi trường và sử dụng đất

Công ty TNHH Xử lý môi trường Đẹp Việt Nam hoạt động tái chế vỏ xe cao su gây ô nhiễm môi trường, tự ý chuyển mục đích sử dụng đất... nên bị xử phạt hơn 493 triệu đồng và yêu cầu ngừng hoạt động, di dời nhà xưởng sản xuất khỏi khu đất tại Ấp 1, xã Tân Long, huyện Thủ Thừa, Long An.

Đồng Nai ra quyết định thu hồi đất đảo Ó - Đồng Trường từ năm 2019 để đấu giá, nhưng 5 năm sau mới công bố?
Phòng chống tham nhũng

Đồng Nai: Cường Thuận IDICO bị phạt gần 1,6 tỷ đồng vì nhiều vi phạm tại khu du lịch đảo Ó - Đồng Trường

Công ty Cổ phần Đầu tư Phát triển Cường Thuận IDICO đã vi phạm về môi trường tại khu du lịch đảo Ó - Đồng Trường (huyện Vĩnh Cửu) nên UBND tỉnh Đồng Nai xử phạt hành chính gần 1,6 tỷ đồng, đình chỉ hoạt động khu du lịch 4,5 tháng, buộc di dời nhà hàng Đồng Trường, phá dỡ công trình, thiết bị xây lắp trái quy định.

Đồng Nai: Ra quyết định thu hồi đất đảo Ó - Đồng Trường từ năm 2019, hơn 5 năm sau mới công bố
Phòng chống tham nhũng

Đồng Nai: Ra quyết định thu hồi đất đảo Ó - Đồng Trường từ năm 2019, hơn 5 năm sau mới công bố

UBND tỉnh Đồng Nai ban hành 2 quyết định thu hồi 2 khu đất đảo Ó - Đồng Trường với tổng diện tích gần 24ha tại thị trấn Vĩnh An với xã Mã Đà thuộc huyện Vĩnh Cửu do Công ty Cổ phần Du lịch Đồng Nai đang quản lý, sử dụng để bán đấu giá từ tháng 7.2019, nhưng tháng 3.2025, Sở Nông nghiệp và Môi trường Đồng Nai mới công bố các quyết định này.
