Lãnh đạo EVN kiểm tra tình hình thi công Đường dây 500kV Lào Cai - Vĩnh Yên
Phó Tổng Giám đốc Tập đoàn Điện lực Việt Nam (EVN) Phạm Hồng Phương vừa có buổi kiểm tra tình hình thi công gói thầu số 6, 7, 8, 9, 10 Đường dây 500kV Lào Cai - Vĩnh Yên, đoạn qua địa bàn tỉnh Phú Thọ và Vĩnh Phúc.

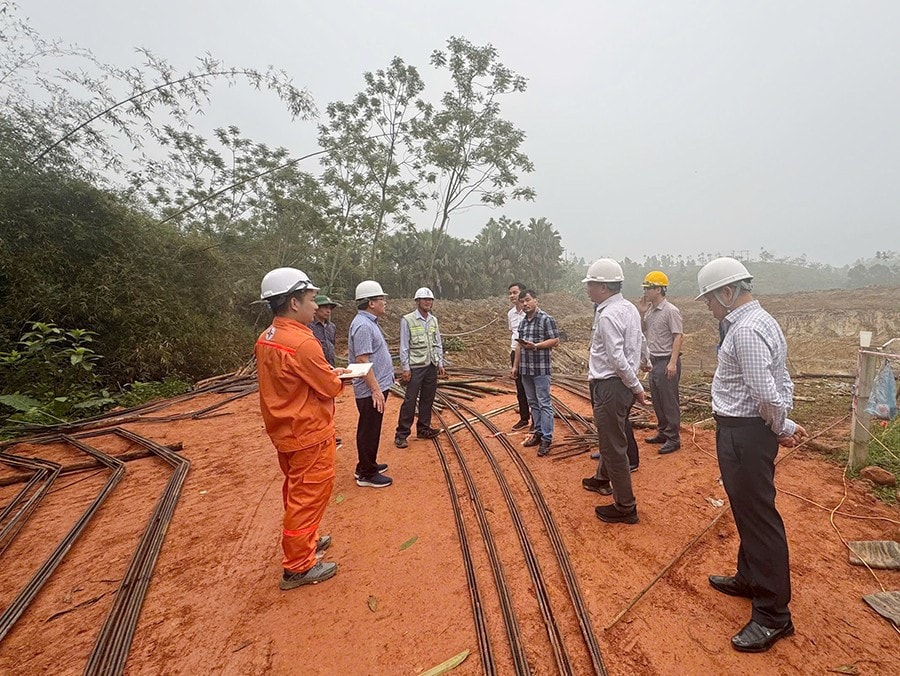

Phó Tổng Giám đốc EVN Phạm Hồng Phương đã kiểm tra vị trí VT242, VT273 thuộc gói thầu số 6. Gói thầu này có 45 vị trí cột do liên danh nhà thầu Thăng Long TIC - PC1 - Cột thép Đông Anh thực hiện. Hiện nay, các nhà thầu đã triển khai mở đường thi công 27 vị trí; việc mở đường tạm vẫn đang vướng mắc tại một số vị trí do nhà thầu chưa thỏa thuận được với người dân.
Đối với việc chuẩn bị cột thép, các nhà thầu đã tập kết 220/276 tấn thép tới kho gia công tập trung. Phó Tổng Giám đốc EVN yêu cầu các nhà thầu tranh thủ thời tiết mùa khô để làm đường, cố gắng tập kết vật tư thiết bị lên các vị trí móng.
Đối với gói thầu số 7, Phó Tổng Giám đốc EVN Phạm Hồng Phương tới kiểm tra các vị trí: VT293, VT296. Trong đó, tại VT293 đã hoàn thành đổ bê tông móng; tại VT296 nhà thầu đang tập trung đan thép 4 móng. Gói thầu số 7 có 46 vị trí cột, hiện các nhà thầu Hùng An - Việt Vương đang đào 27 móng, đã đào xong 4 móng cột.
Lãnh đạo EVN yêu cầu nhà thầu phải đẩy nhanh thỏa thuận đền bù với người dân để tới ngày 20.4.2025, phải cơ bản làm xong đường thi công vào tất cả 46/46 vị trí; tiếp tục mở đường rộng đáp ứng thi công cơ giới; tiếp tục kiểm soát tiến độ cấp stubbar, bu lông neo. Mục tiêu đến 30.4, nhà thầu gói 7 phải hoàn thành 25 vị trí móng.
Gói thầu số 8 do Liên danh Việt Á - Việt Vương thực hiện có 46 vị trí cột. Tới nay, liên danh nhà thầu đang làm đường thi công tại 33/46 vị trí; đang đào móng 16 vị trí. Phó Tổng Giám đốc EVN yêu cầu, EVNPMB1 khẩn trương làm việc với chính quyền địa phương, giải quyết nhanh khó khăn trong công tác giải phóng mặt bằng để nhà thầu có thể đưa máy vào thi công tại các vị trí: VT369, VT368.
Đối với gói thầu số 9, có 48 vị trí do nhà thầu PC1 Ninh Bình - Sông Hiếu thực hiện; đã thực hiện mở đường thi công 44/48 vị trí, đào xong 23 vị trí, đổ bê tông đế xong 19 vị trí. Lãnh đạo EVN đã trực tiếp kiểm tra tại vị trí: VT381, VT382, VT414 gói thầu số 9, yêu cầu nhà thầu tiếp tục tranh thủ thời tiết thuận lợi để tập trung triển khai công việc. Đồng thời, EVNPMB1 tổng hợp kinh nghiệm của việc triển khai gói thầu này để nhà thầu các gói khác tham khảo cùng thực hiện.
Đối với gói thầu số 10, có 42 vị trí, đã hoàn thành mở đường 23/42 vị trí, đang mở đường tiếp cho 9 vị trí nữa. Trước tình hình thi công của gói 10 biến chuyển chậm trong 3 tuần vừa qua; lãnh đạo EVN yêu cầu EVNPMB1 có giải pháp yêu cầu nhà thầu bố trí đủ lực lượng thi công đồng thời tối thiểu trên 25 vị trí; kiểm soát chặt chẽ thi công gói thầu số 10. Cùng với đó, khẩn trương phối hợp với địa phương bàn giao mặt bằng các vị trí còn lại.
Trên toàn tuyến Đường dây 500kV Lào Cai - Vĩnh Yên, lãnh đạo EVN yêu cầu các nhà thầu dốc tổng lực triển khai thi công, tranh thủ thời tiết để trong tháng 5.2025 hoàn thành toàn bộ công tác hố móng.
