TP. Hồ Chí Minh: Kiến nghị xử phạt Công ty Cổ phần Công nghệ Tiên Phong vì thi công chậm tiến độ

Công ty Cổ phần Công nghệ Tiên Phong thi công chậm tiến độ theo quy định tại công trình sửa chữa hệ thống giám sát giao thông, hệ thống an toàn đường hầm sông Sài Gòn nên bị kiến nghị xử phạt.

TP. Hồ Chí Minh: Kiến nghị xử phạt Công ty Cổ phần Công nghệ Tiên Phong vì thi công chậm tiến độ -0

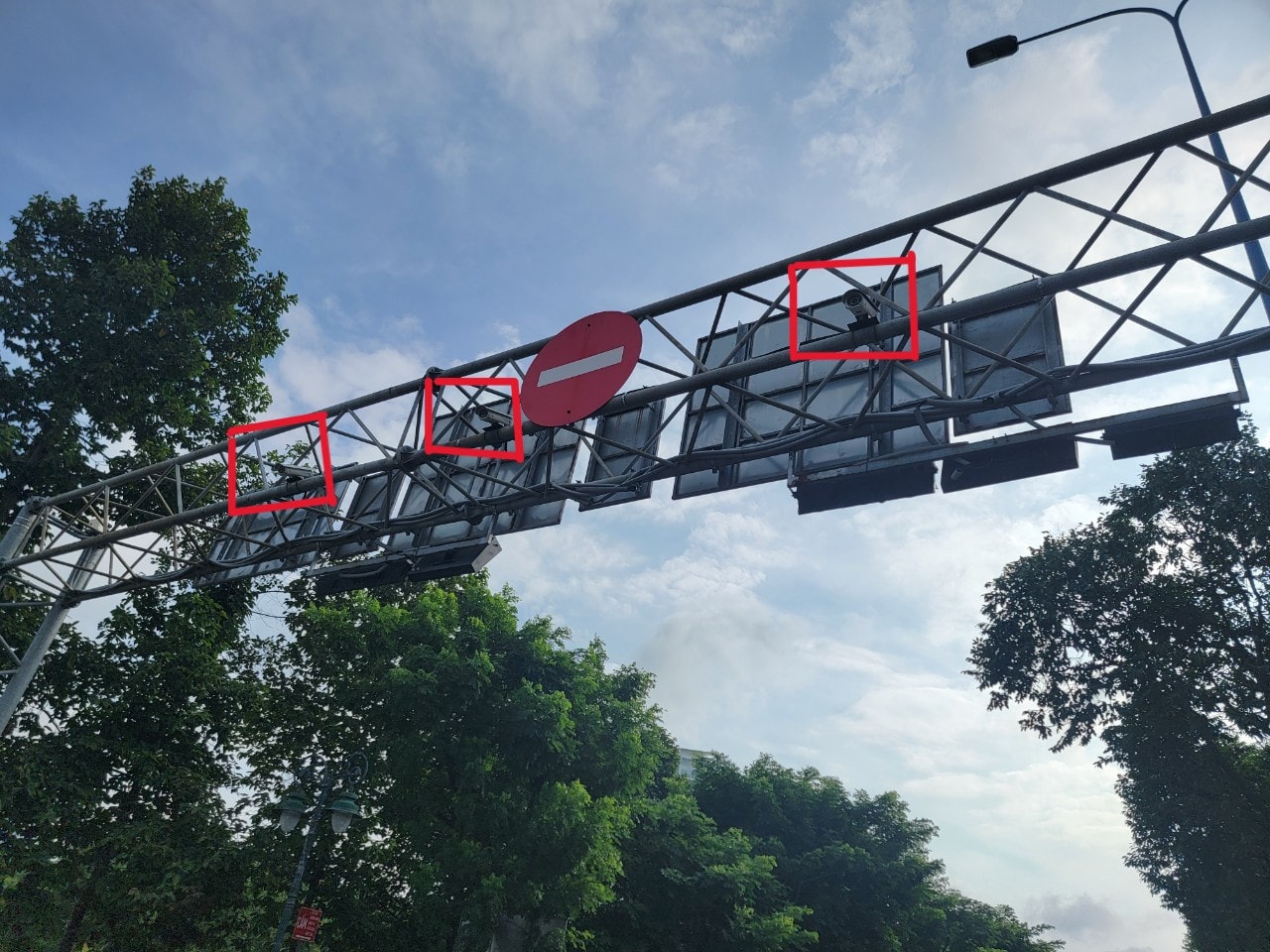

Một số camera giám sát giao thông trên đường Mai Chí Thọ, đoạn trước hầm sông Sài Gòn. Ảnh: Quang Phương.

Sở Giao thông Vận tải (GTVT) TP. Hồ Chí Minh đã ban hành Kết luận thanh tra (KLTT) số 2522/KL-TTS liên quan đến công trình sửa chữa hệ thống giám sát giao thông, hệ thống an toàn đường hầm sông Sài Gòn.

Theo đó, tại công trình trên, Thanh tra Sở GTVT phát hiện gói thầu cung cấp và lắp đặt thiết bị, đơn vị tư vấn đấu thầu là Công ty TNHH Thiết kế giám sát thi công xây dựng An Thịnh (Công ty An Thịnh) đã lập tổ chuyên gia đấu thầu không có chuyên gia về lĩnh vực kỹ thuật liên quan đến gói thầu theo quy định; đăng tải văn bản làm rõ E-HSMT theo yêu cầu của nhà thầu bị trễ 1 ngày so với quy định. Đơn vị tư vấn đấu thầu chưa thực hiện đầy đủ theo quy định tại điểm b khoản 3 Điều 17 Thông tư số 08/2022/TT-BKHĐT…

Đối với các gói thầu thực hiện chỉ định thầu, KLTT nêu: chủ đầu tư là Trung tâm Quản lý điều hành giao thông đô thị không thực hiện nhưng không lập thủ tục điều chỉnh kế hoạch lựa chọn nhà thầu đối với gói thầu tư vấn thẩm định giá thiết bị. Hành vi này của chủ đầu tư là chưa thực hiện đầy đủ theo quy định tại khoản 1 Điều 9 Thông tư số 10/2015/TT-BKHĐT…

TP. Hồ Chí Minh: Kiến nghị xử phạt Công ty Cổ phần Công nghệ Tiên Phong vì thi công chậm tiến độ -0
Trụ sở Công ty Cổ phần Công nghệ Tiên Phong tại đường Sáng tạo, phường Tân Thuận Đông, Quận 7, TP. Hồ Chí Minh. Ảnh: Quang Phương.

Đối với đơn vị thi công xây dựng công trình là Công ty Cổ phần Công nghệ Tiên Phong (Công ty Tiên Phong), Thanh tra Sở GTVT kết luận, đơn vị đã thi công trễ tiến độ về việc lắp đặt 36 điện thoại khẩn cấp theo thời gian quy định tại mục 8.2 Điều 8 Phần 4 Hợp đồng thi công và Điều 1 phần III phụ lục hợp đồng… Hành vi này, chủ đầu tư cần xử phạt theo các điều khoản quy định trong hợp đồng xây dựng.

Theo KLTT, vi phạm trên cũng làm ảnh hưởng đến tiến độ thi công hoàn thành công trình theo hợp đồng xây dựng để đưa vào vận hành khai thác. Vì thế, Chánh Thanh tra Sở kiến nghị chủ đầu tư thực hiện xử phạt Công ty Tiên Phong do chậm tiến độ thi công theo quy định tại khoản 23.3 của Hợp đồng thi công; chỉ đạo đơn vị tư vấn đấu thầu là Công ty An Thịnh chấp hành quyết định xử phạt vi phạm hành chính…

Trước đó, ngày 9.10.2023, Sở GTVT ban hành Quyết định số 1077/QĐ-SGTVT phê duyệt báo cáo kinh tế, kỹ thuật và kế hoạch lựa chọn nhà thầu. Theo đó, tổng mức đầu tư (dự toán sửa chữa) của công trình trên là hơn 6,5 tỷ đồng. Trong đó, gói thầu cung cấp và lắp đặt thiết bị có giá gói thầu là hơn 6,15 tỷ đồng.

Ngày 8.11.2023, tại biên bản mở thầu (gói cung cấp và lắp đặt thiết bị) chỉ có duy nhất Công ty Tiên Phong tham gia đấu thầu với giá dự thầu là hơn 6,087 tỷ đồng (tiết kiệm được hơn 63 triệu đồng, tương ứng khoảng 1,02% giá trị gói thầu).

Ngày 30.11.2023, Trung tâm Quản lý điều hành giao thông đô thị đã ban hành quyết định phê duyệt kết quả lựa chọn nhà thầu. Công ty Tiên Phong là đơn vị trúng thầu với giá hơn 6,087 tỷ đồng; hợp đồng trọn gói; thời gian thực hiện 50 ngày.

Giao thông

Người dân Kiên Giang giao mặt bằng đến đâu, thi công dự án đường Hồ Chí Minh đến đó
Xã hội

Người dân Kiên Giang giao mặt bằng đến đâu, thi công dự án đường Hồ Chí Minh đến đó

Qua kiểm tra thực tế về tiến độ giải phóng mặt bằng, thi công đường Hồ Chí Minh, Chủ tịch UBND tỉnh Kiên Giang Lâm Minh Thành yêu cầu, việc giải phóng mặt bằng phải đúng quy định, bảo đảm quyền lợi cho người dân. Khi người dân giao mặt bằng đến đâu, nhà thầu tổ chức thi công đến đó.

Chủ tịch UBND tỉnh Hòa Bình Bùi Văn Khánh
Địa phương

Mốc son về hạ tầng cho vùng cao Tây Bắc

Lễ khởi công Dự án cao tốc Hòa Bình - Mộc Châu (Km19+000 - Km53+000 đoạn qua tỉnh Hòa Bình) có chiều dài 34km, với tổng vốn đầu tư gần 10.000 tỷ đồng vừa được tổ chức long trọng tại xã Cao Sơn (huyện Đà Bắc, Hòa Bình). Sự kiện này không chỉ đánh dấu mốc son quan trọng trong phát triển hạ tầng của tỉnh Hòa Bình, mà còn được kỳ vọng sẽ tiếp thêm động lực, mở đường cho vùng Tây Bắc phát triển.

Nâng cấp, cải tạo, mở rộng Quốc lộ 55 nối với cao tốc Phan Thiết - Dầu Giây
Giao thông

Nâng cấp, cải tạo, mở rộng Quốc lộ 55 nối với cao tốc Phan Thiết - Dầu Giây

Quốc lộ 55 có 1,6km từ Quốc lộ 1A vào cao tốc Phan Thiết - Dầu Giây mặt đường chỉ rộng 6m, chưa đáp ứng lưu lượng các phương tiện lưu thông ngày một tăng cao. UBND tỉnh Bình Thuận vừa tổng hợp kiến nghị của cử tri sau Kỳ họp thứ Bảy, Quốc hội Khóa XV thuộc thẩm quyền của tỉnh Bình Thuận về việc cải tạo, nâng cấp và mở rộng tuyến quốc lộ này.

Vietnam Airlines trao quà cho hành khách thứ 9 triệu đến Khánh Hòa
Giao thông

Vietnam Airlines trao quà cho hành khách thứ 9 triệu đến Khánh Hòa

Ngày 1.10, Vietnam Airlines cùng với Sở Du lịch Khánh Hòa và Cảng hàng không Quốc tế Cam Ranh long trọng tổ chức lễ đón hành khách thứ 9 triệu trên chuyến bay VN441 từ Incheon đến Cam Ranh được khai thác bằng máy bay Airbus A321. Sự kiện đánh dấu cột mốc quan trọng cho cả Vietnam Airlines và ngành du lịch Khánh Hòa.

VEC khắc phục xong hư hỏng tuyến cao tốc Đà Nẵng - Quảng Ngãi
Giao thông

VEC khắc phục xong hư hỏng tuyến cao tốc Đà Nẵng - Quảng Ngãi

Ngày 2.10, Chánh Văn phòng Tổng Công ty đầu tư phát triển đường cao tốc Việt Nam (VEC) Nguyễn Công Hưng cho biết, sau 10 ngày trực tiếp chỉ đạo tại hiện trường để khắc phục việc hư hỏng (từ 20.9 đến 30.9), VEC đã sửa chữa xong 4 điểm hư hỏng trên tuyến cao tốc Đà Nẵng - Quảng Ngãi, hoàn trả mặt đường êm thuận.

Toàn cảnh buổi họp báo
Giao thông

Bộ Giao thông Vận tải thông tin về Dự án đường sắt tốc độ cao trên trục Bắc - Nam

Chiều 1.10, tại Hà Nội, Bộ Giao thông Vận tải (GTVT) đã tổ chức buổi gặp mặt để trao đổi, cung cấp thông tin cho các cơ quan thông tấn, báo chí về chủ trương đầu tư Dự án đường sắt tốc độ cao trên trục Bắc - Nam. Thứ trưởng Bộ Giao thông Vận tải Nguyễn Danh Huy chủ trì buổi họp.

14 vị trí cấm dừng, đỗ xe
Xã hội

14 vị trí cấm dừng, đỗ xe

Luật Trật tự, an toàn giao thông đường bộ được Quốc hội thông qua ngày 27.6.2024. Theo đó, Luật quy định cụ thể các trường hợp không được dừng, đỗ xe.

Kon Tum: Chủ dự án thủy điện cam kết tài trợ làm cầu treo cho dân rồi "chây ì" thanh toán
Xã hội

Kon Tum: Chủ dự án thủy điện cam kết tài trợ làm cầu treo cho dân rồi "chây ì" thanh toán

Đầu tư xây dựng thủy điện gây hư hỏng đường, làm ngập cầu treo dân sinh, bị người dân phản đối, doanh nghiệp đã ký hợp đồng tài trợ kinh phí 3 tỷ đồng cho huyện để xây cầu mới. Tuy nhiên doanh nghiệp này sau đó chỉ chuyển 1 tỷ đồng rồi dừng lại, sự việc khiến chủ đầu tư là Uỷ ban MTTQ Việt Nam huyện liên tục bị nhà thầu “đòi nợ”. Sự việc “tréo ngoe” xảy ra ở huyện Ngọc Hồi, tỉnh Kon Tum.
