Trung tâm Điện lực Nhơn Trạch hiện quy tụ 4 nhà máy điện khí: Nhơn Trạch 1, 2, 3 và 4, không chỉ giữ vai trò bảo đảm an ninh năng lượng cho khu vực phía Nam mà còn là biểu tượng cho bước chuyển sang sử dụng LNG trong phát điện tại Việt Nam. Trong chuyến kiểm tra thực tế mới đây, Đoàn công tác của Petrovietnam do Thành viên HĐTV Phạm Tuấn Anh dẫn đầu đã có những đánh giá toàn diện, đồng thời đưa ra nhiều chỉ đạo tháo gỡ khó khăn cho các nhà máy thuộc tổ hợp này.

Vận hành an toàn, hiệu quả Nhơn Trạch 1 và 2

Trong 6 tháng đầu năm 2025, Nhà máy điện Nhơn Trạch 1 do Công ty CP Điện lực Dầu khí Nhơn Trạch (PV Power NT) quản lý đã sản xuất 471,76 triệu kWh điện, đạt 72,7% kế hoạch năm. Lượng khí tiêu thụ là 93,9 triệu mét khối khí (tương đương 71,6% kế hoạch), công suất vận hành trung bình 192MW và tổng thời gian hoạt động 2.453 giờ.

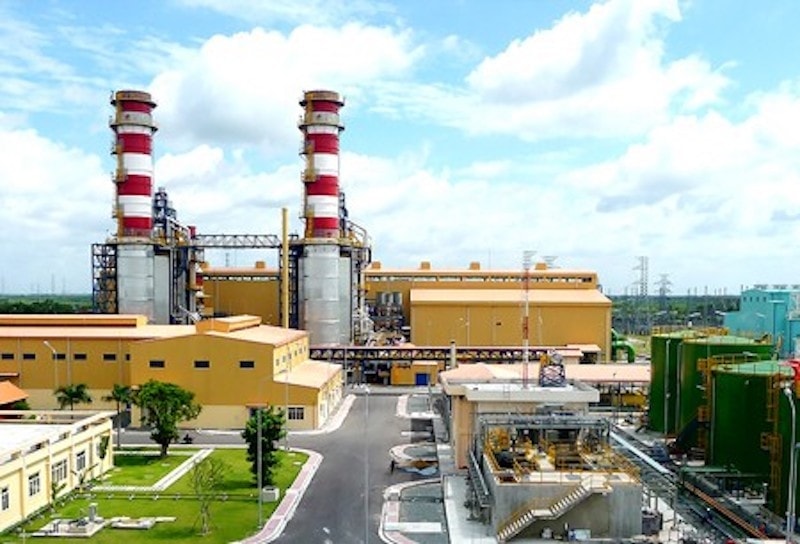

Trung tâm Điện lực Nhơn Trạch với 4 nhà máy điện Nhơn Trạch 1 và 2, Nhơn Trạch 3 và 4. Ảnh: Nguyễn Hiển

Nhà máy được vận hành với nhiều giải pháp đồng bộ nhằm tối ưu hóa hiệu suất và độ khả dụng. Suất hao nhiệt thực tế được duy trì ở mức thấp hơn cam kết PPA. Tuy nhiên, Nhơn Trạch 1 đang gặp thách thức về khả năng huy động điện do giá biến đổi cao so với các nhà máy trong khu vực. Công ty đã đề xuất một số phương án giảm giá biến đổi, gồm: điều chỉnh suất hao nhiệt ở mức tải 85%, giảm cước khí tuyến Phú Mỹ - Nhơn Trạch hoặc kết hợp cả hai giải pháp.

Trong bối cảnh nguồn khí nội địa suy giảm, PV Power NT kiến nghị sớm có cơ chế cho phép dùng LNG nhập khẩu để duy trì sản xuất điện, bảo đảm an ninh năng lượng khu vực phía Nam trong quá trình chuyển dịch năng lượng.

Trong khi đó, Nhà máy Nhơn Trạch 2 do Công ty CP Điện lực Dầu khí Nhơn Trạch 2 (PV Power NT2) vận hành cũng ghi nhận những kết quả khả quan, như sản lượng hơn 1,35 tỷ kWh (69% kế hoạch năm) và lợi nhuận trước thuế ước đạt 284 tỷ đồng, vượt xa kế hoạch nhờ vận hành ổn định và tiết giảm chi phí hiệu quả.

Đàm phán giá mua bán điện vẫn là vấn đề nan giải với doanh nghiệp.
Nhà máy điện Nhơn Trạch 2. Ảnh: Nguyễn Hiển

Nhà máy duy trì hệ số khả dụng 99%, cao hơn định mức kỹ thuật. PV Power NT2 cũng đang đàm phán với PV GAS về chi phí vận chuyển khí và khả năng cấp LNG, đồng thời đề nghị Petrovietnam hỗ trợ thu hồi công nợ điện và thiết kế cơ chế cấp khí hợp lý nhằm tăng tính cạnh tranh.

Tăng tốc Nhơn Trạch 3 và 4

Tổ hợp Nhơn Trạch 3 và 4 - sử dụng LNG làm nhiên liệu chính, đang được Tổng công ty Điện lực Dầu khí Việt Nam (PV Power) đẩy nhanh tiến độ. Tính đến cuối tháng 6/2025, tổng tiến độ dự án đạt 97,9%. Kế hoạch phát điện thương mại của Nhơn Trạch 3 là ngày 30/9/2025 và Nhơn Trạch 4 là ngày 30/11/2025.

Đến nay, cả hai nhà máy đều hoàn thành các mốc kỹ thuật quan trọng. Cụ thể như Nhơn Trạch 3, đốt lửa lần đầu bằng khí ngày 11/1/2025, hòa lưới đồng bộ lần đầu ngày 5/2/2025. Tổ máy GT1 hiện đã vận hành công suất 813MW. Nhà thầu đang xử lý các lỗi kỹ thuật như độ rung gối trục, bình ngưng, chuẩn bị cho giai đoạn chạy thử tin cậy.

Nhơn Trạch 4, hoàn thành đốt lửa lần đầu ngày 13/6 và hòa lưới ngày 27/6/2025. Tổ máy GT2 chính thức vận hành chu trình đơn, chuyển sang giai đoạn thông thổi hơi và chuẩn bị chạy thử tin cậy.

Về pháp lý và hợp đồng, toàn bộ văn kiện quan trọng gồm hợp đồng mua bán điện (PPA), hợp đồng mua khí chạy thử, hợp đồng GSA dài hạn đã được ký kết đầy đủ vào tháng 9/2024, tháng 11/2024 và tháng 2/2025. Các thủ tục nghiệm thu, thanh toán và kiểm toán đang được triển khai khẩn trương nhằm bảo đảm minh bạch chi phí và tiến độ. Tuy vậy, do một số sự cố kỹ thuật và khó khăn về đấu nối, kế hoạch sản lượng điện giao trong năm 2025 là 2,4 tỷ kWh có thể chỉ đạt khoảng 50%.

Gỡ khó để về đích đúng hẹn

Tại buổi làm việc, PV Power đề xuất tháo gỡ khó khăn về đường dây đấu nối 220kV - yếu tố then chốt giúp giải tỏa công suất Nhơn Trạch 3 khi đưa vào vận hành. Các kiến nghị về thủ tục điều chỉnh chủ trương đầu tư và hoàn thuế cũng được PV Power đề cập nhằm tạo điều kiện thuận lợi về pháp lý và tài chính.

Thành viên HĐTV Petrovietnam Phạm Tuấn Anh ghi nhận, đánh giá cao nỗ lực toàn diện của PV Power, Ban Quản lý dự án và các đơn vị liên quan trong quá trình triển khai dự án. Đồng thời, yêu cầu PV Power tiếp tục phát huy tinh thần quyết liệt, chủ động đề xuất các giải pháp kỹ thuật khả thi để khắc phục sự cố, đặc biệt là tại cụm bình ngưng của Nhơn Trạch 3.

Đối với nguồn nhân lực, lãnh đạo Petrovietnam biểu dương việc PV Power đã chủ động điều chuyển, tuyển dụng kỹ sư nội bộ để chuẩn bị cho giai đoạn vận hành. Mặt khác, nhấn mạnh yêu cầu đào tạo chuyên sâu, nâng cao năng lực đội ngũ nhằm bảo đảm sẵn sàng tiếp nhận, vận hành nhà máy ngay khi hoàn thành.

Về chính sách sử dụng LNG, PV Power cần khẩn trương xây dựng báo cáo chuyên đề có sức thuyết phục, kèm đề xuất cụ thể để Tập đoàn xem xét trình cơ quan nhà nước, tạo hành lang pháp lý cho phát điện bằng LNG trong tương lai.
